#Где находится

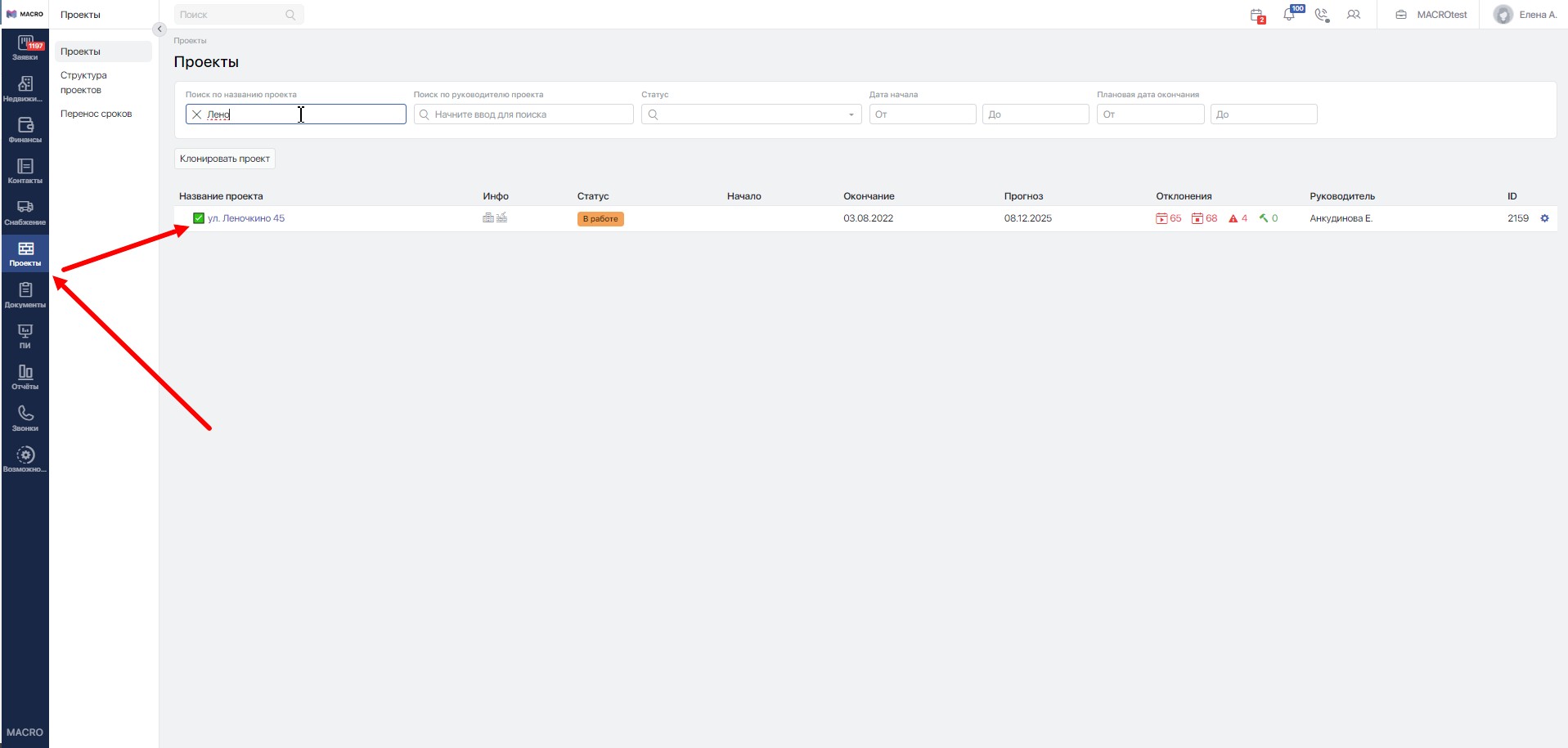

Перейдите в модуль Проекты и выберите проект, нажав на его название.

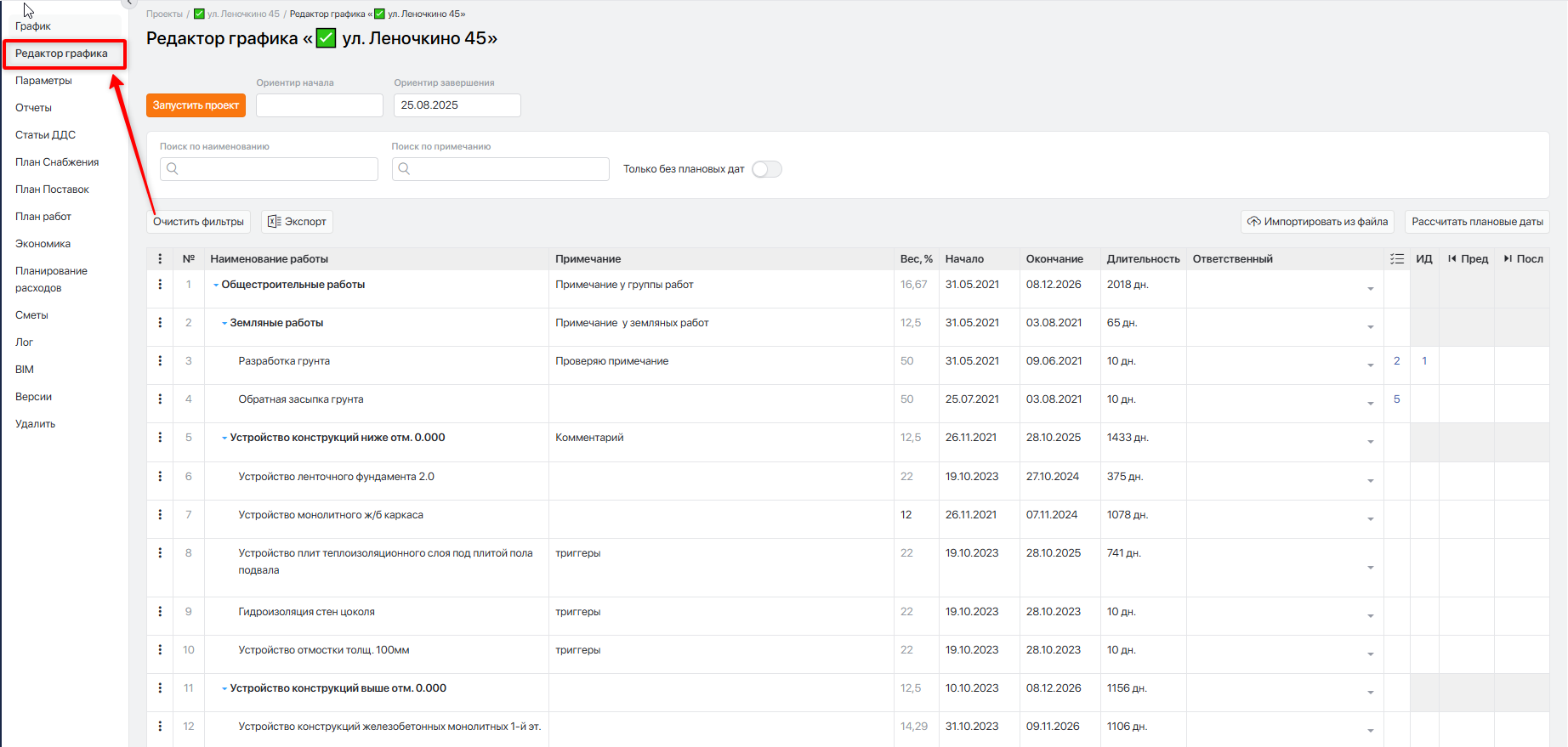

В меню слева выберите Редактор графика.

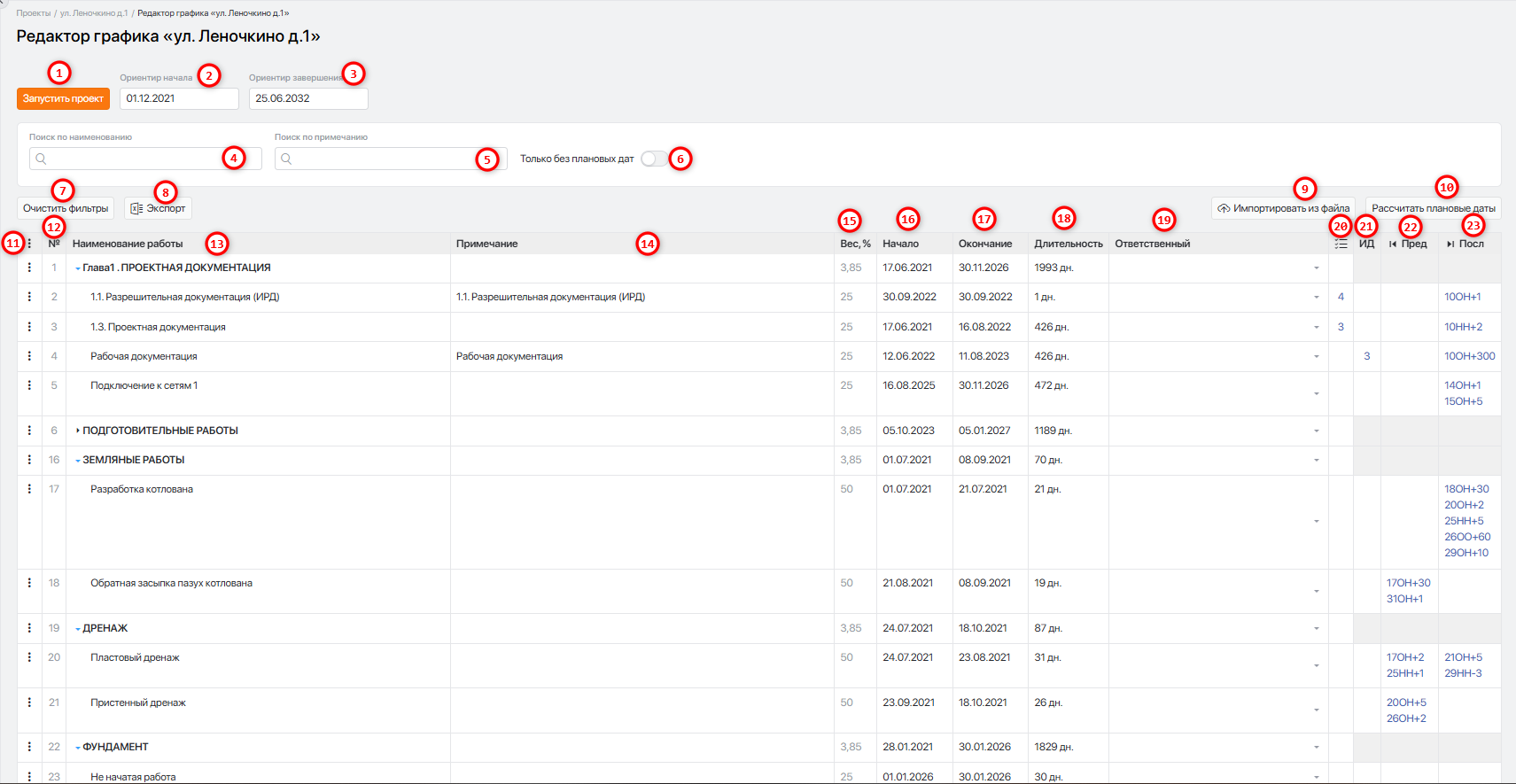

#Обозначения в редакторе графика
-
Запустить проект— нажмите для запуска проекта. - Ориентир начала — задаётся вручную.
- Ориентир окончания — задаётся вручную.
- Поиск по наименованию — поиск по вхождению введённых слов в наименовании работ или групп работ.
- Поиск по примечанию — поиск по вхождению введённых слов в примечаниях к работам или группам работ.
- Только без плановых дат — при включении (переключатель становится зелёным) отображаются только работы без указанных плановых дат.
Очистить фильтры— очищает все установленные фильтры.Экспорт— позволяет скачать график строительства:
- Скачать (XLS)
- Скачать архив (zip)
-
Импортировать из файла— загрузка заполненного шаблона ГПР в систему. -
Рассчитать плановые даты— при использовании инструмента все вручную внесённые изменения дат будут пересчитаны в соответствии с заданными связями. -
«⋯» (три точки) — меню действий для редактирования графика. В нем доступны следующие действия:
Вставить после
Что делает: вставляет вырезанную/скопированную работу/группу работ после выбранной строки. Вставка допускается как в рамках одного проекта, так и в другой проект.
Когда есть: только если в буфере уже лежит элемент (ВырезатьилиКопировать) и выбранная строка не является этим же элементом/его потомком.Вставить в группу
Что делает: вставляет вырезанную/скопированную работу/группу работ внутрь выбранной группы.
Когда есть: только если в буфере есть элемент и текущая строка является группой.Добавить работу выше
Что делает: создает новую работу на том же уровне, перед выбранной строкой.
Когда есть: в режиме редактирования доступна всегдаДобавить работу ниже
Что делает: создает новую работу на том же уровне, после выбранной строки.
Когда есть: в режиме редактирования доступна всегда.Сделать группой
Что делает: превращает обычную работу в группу и добавляет внутрь пустую дочернюю работу.
Когда есть: только для строки, которая сейчас не группа. Если у работы уже есть связи (зависимости в графике), операция блокируется.Вырезать
Что делает: кладет строку в локальный буфер как “на перенос” .
Когда есть: в режиме редактирования; после выбора этой же строки как буферной пункт для нее скрывается.Копировать
Что делает: в буфер помещается выбранная работа; если выбрана группа работ — в буфер копируются она и все входящие в неё подгруппы и работы. Копируем: наименование работ, примечание, плановые даты, связи, чек-лист и список исполнительной документации. Копия не наследует ссылки на заказы, сметы, договоры, финансовые операции, тендеры, план снабжения и прочие связанные сущности.
Когда есть: в режиме редактирования; аналогично скрывается для уже выбранной буферной строки.Отменить перенос/копирование
Что делает: очищает локальный буфер.
Когда есть: только когда буфер не пустой.Удалить
Что делает: удаляет работу (или группу с вложенными элементами после подтверждения).
Когда есть: в режиме редактирования. -
Номер — порядковый номер строки в графике.
-
Наименование работы — список работ и групп работ (наименования групп и подгрупп выделяются жирным шрифтом).
-
Примечание — комментарий к работе или группе работ, отображается в запущенном графике.
-
Вес,% — задаётся для каждой группы работ и работы. Рассчитывается автоматически в равных пропорциях и при необходимости может быть скорректирован вручную.
16-17. Даты начала / окончания работ — могут быть заданы несколькими способами:
- указать дату начала и длительность — дата окончания рассчитается автоматически;
- указать дату начала и дату окончания — длительность рассчитается автоматически;
- выбрать даты через календарь;
- задать дату для первой работы, для остальных указать длительность и связи — даты рассчитаются автоматически;
- загрузить заполненный шаблон — даты подтянутся автоматически.
- Длительность — количество дней, запланированных на выполнение работы.
- Ответственный — назначается для работы или группы работ при необходимости. Назначение выполняется независимо: у группы и вложенных работ могут быть разные ответственные.
- Чек-лист — отображает количество пунктов чек-листа.
- ИД — реестры исполнительной документации, лабораторного и геодезического контроля; отображается общее количество позиций.
22-23. Пред / Посл — инструмент для настройки связей между работами. Отображаются типы связей и величина запаздывания. Подробнее
Типы связей:
- ОН — работа начинается после окончания другой работы;
- НО — работа заканчивается после начала другой работы;
- ОО — работа заканчивается после окончания другой работы;
- НН — работа начинается после начала другой работы.
