Документация MACRO

График производства работ.

#Где находится график производства работ

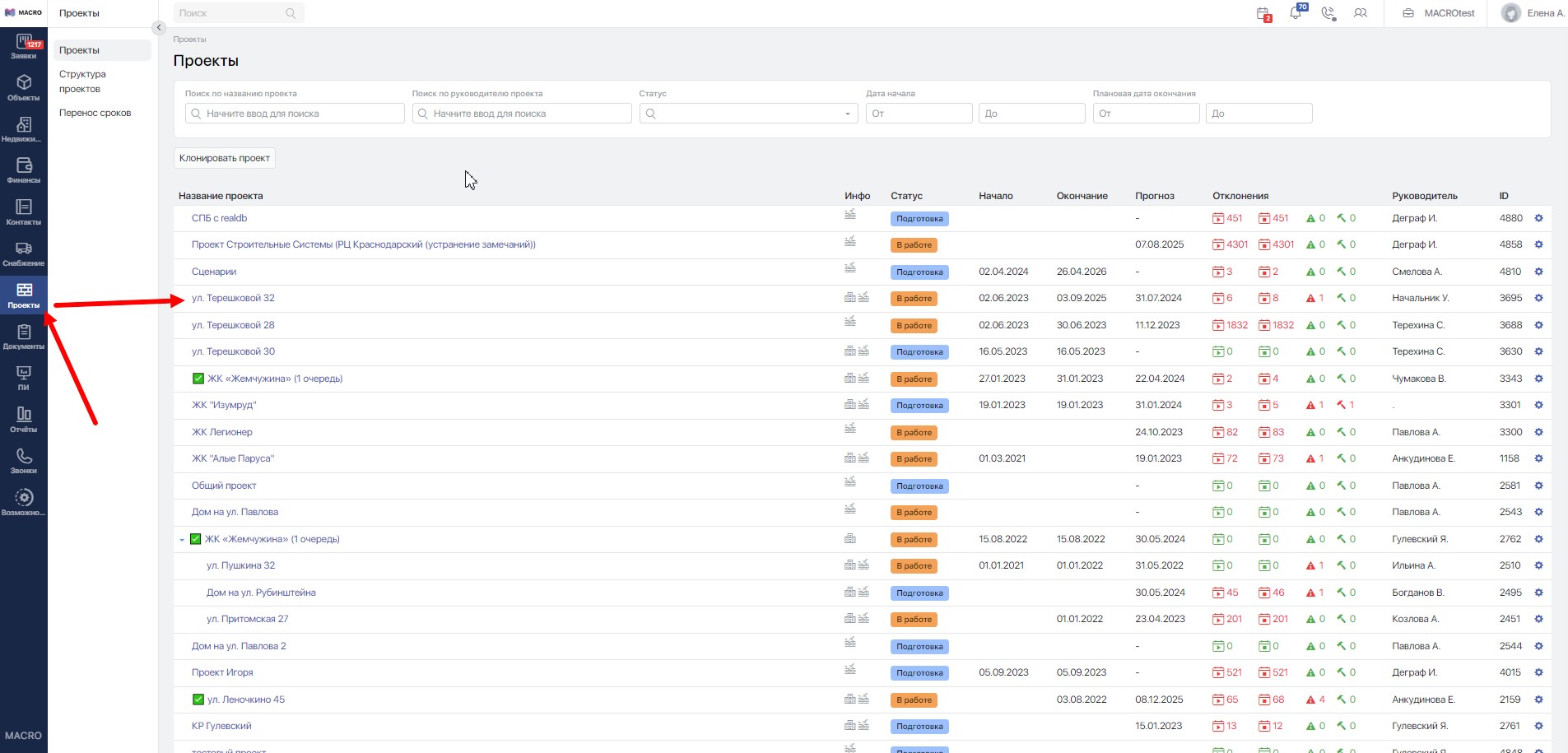

Откройте модуль Проекты и выберите интересующий проект, нажав на его название.

Вы имеете доступ только к тем проектам, в которых Вы указаны в качестве участника. Данные проекты выделены синим цветом.

Если у Вас нет доступа к проектуобратитесь к Вашему администратору системы. Недоступные проекты в списке не отображаются.

Убедитесь, что Вы находитесь в разделе График. Если Вы находитесь в редакторе графика, необходимо запустить проект в работу.

Рассмотрим основные составляющие графика.

#Сведения о ходе реализации проекта

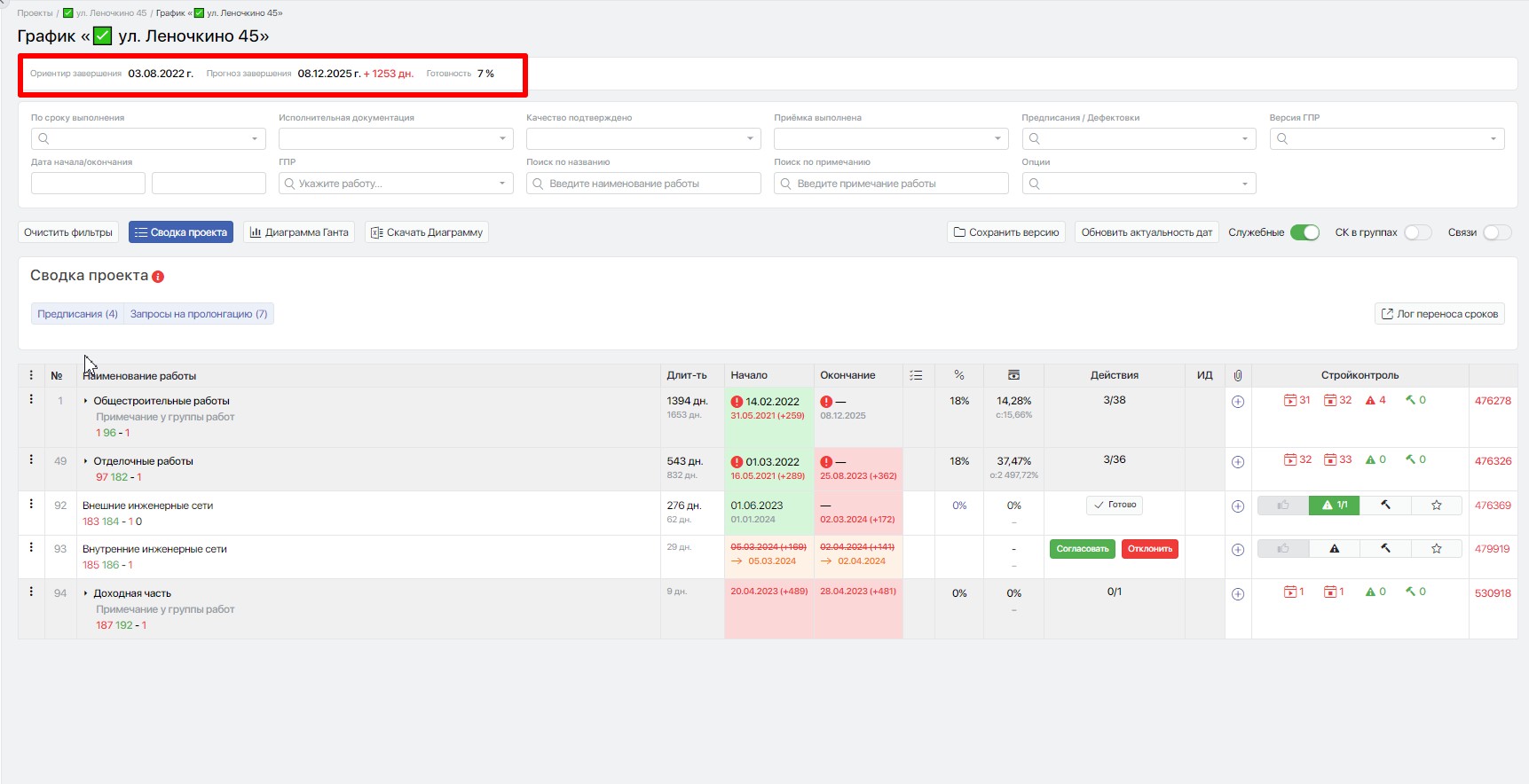

  • Ориентир завершения — дата планового завершения проекта, указанная в редакторе графика в графе Ориентир окончания проекта.
  • Прогноз завершения — дата завершения проекта, рассчитанная как максимальная плановая дата завершения из всех работ ГПР. При расхождении с Ориентиром завершения отображается количество дней запаздывания или опережения от плана.
  • Отклонение — рассчитывается в днях, как разница между прогнозной датой завершения проекта и ориентировочной датой завершения проекта.
  • Готовность — рассчитывается на основании веса и статуса готовности каждой работы.

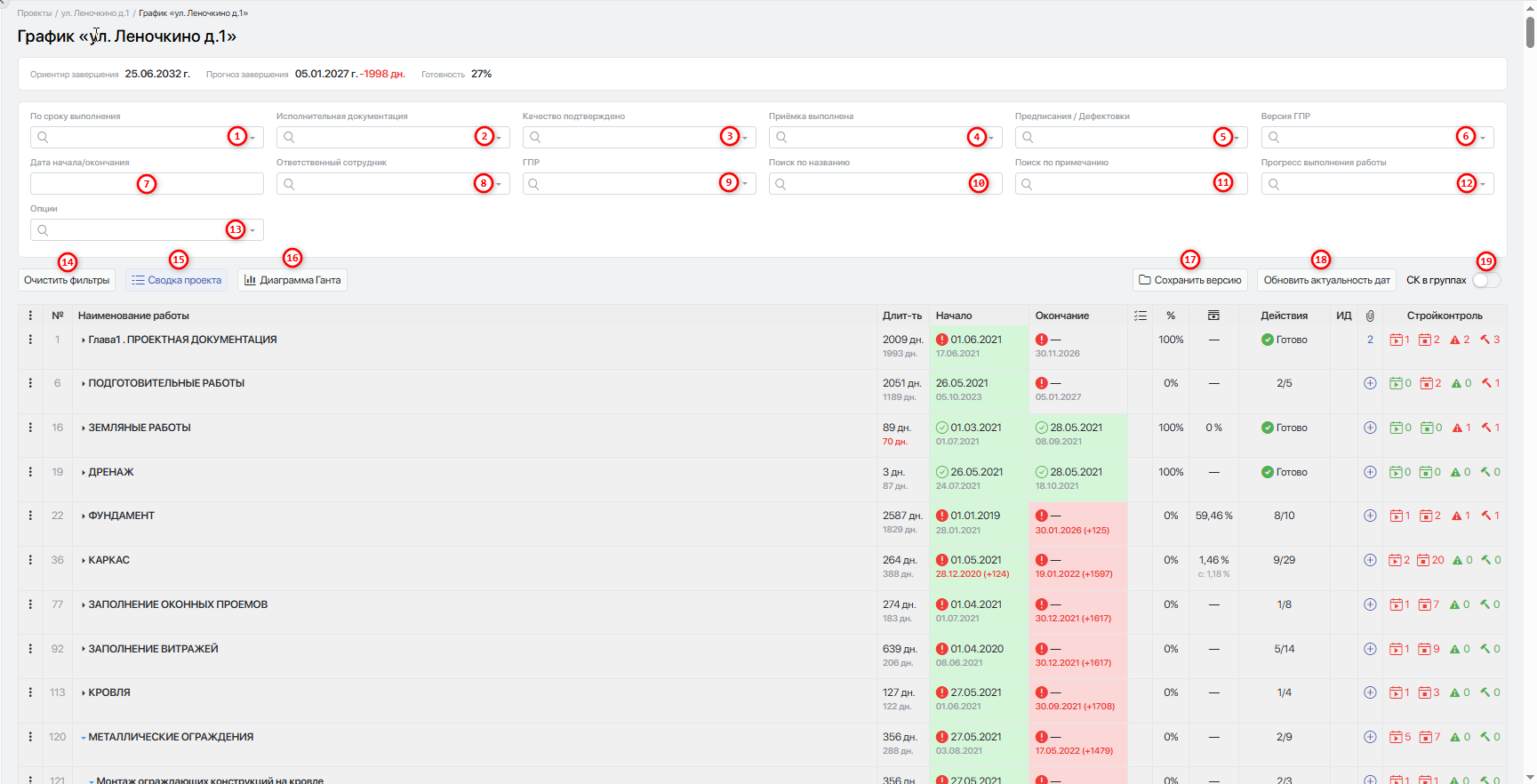

#Меню фильтров

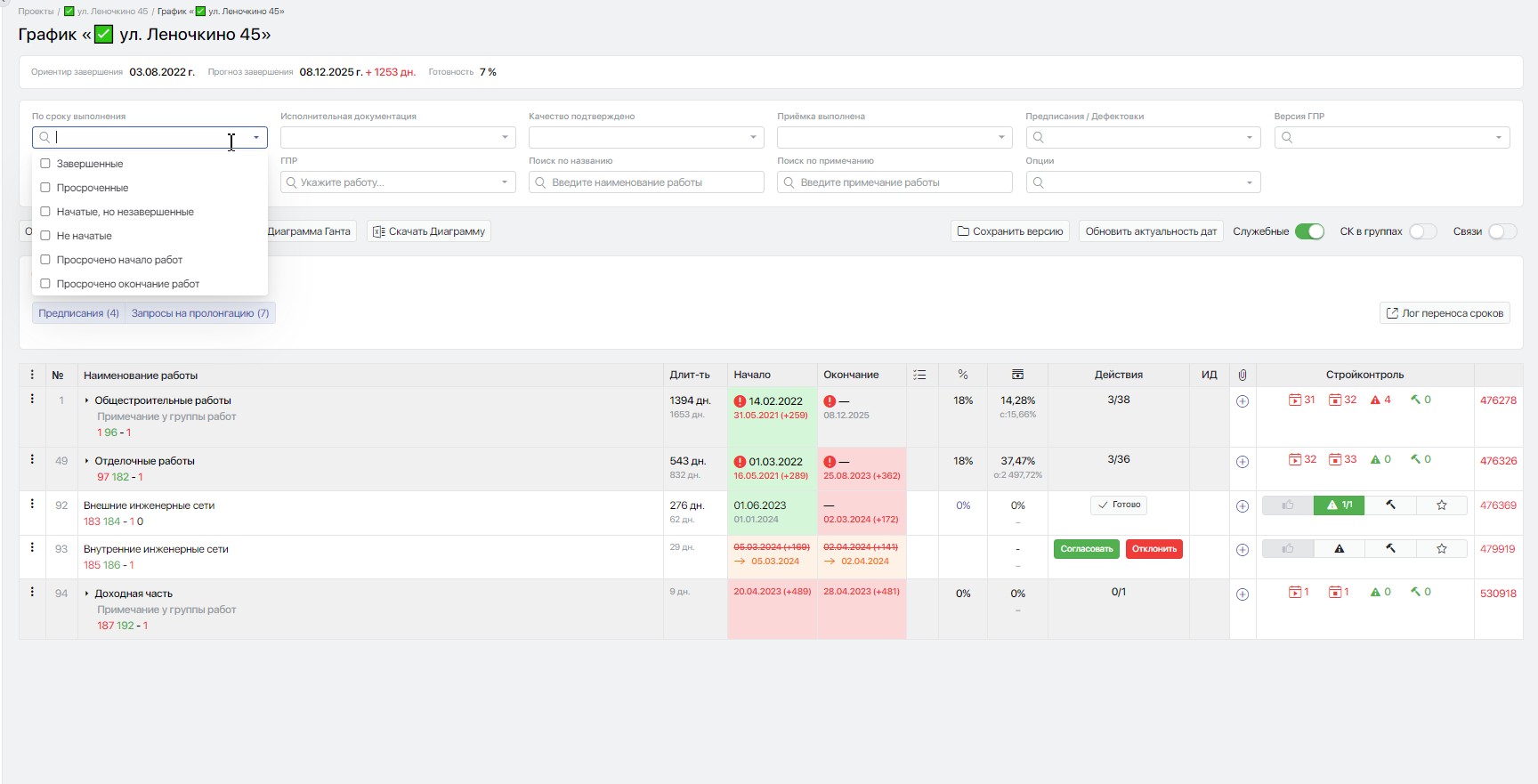

  1. Фильтр "По сроку выполнения" позволяет отсортировать и оставить в перечне работ ГПР только работы с выбранным признаком. Можно одновременно выбрать несколько параметров:
  • Завершенные — работы в статусе Готово.
  • Просроченные — работы, плановая дата начала и/или окончания которых прошла, но работы не начались и/или не завершились в плановые даты.
  • Начатые, но незавершенные -- работы, которые ведутся в настоящий момент.
  • Неначатые — работы будущего периода, плановая дата начала которых не наступила.
  • Просрочено начало работ - работы, дата начала которых прошла, но работы не начались в плановую дату.
  • Просрочено окончание работ — работы, дата окончания которых прошла, но работы не завершились в плановую дату.

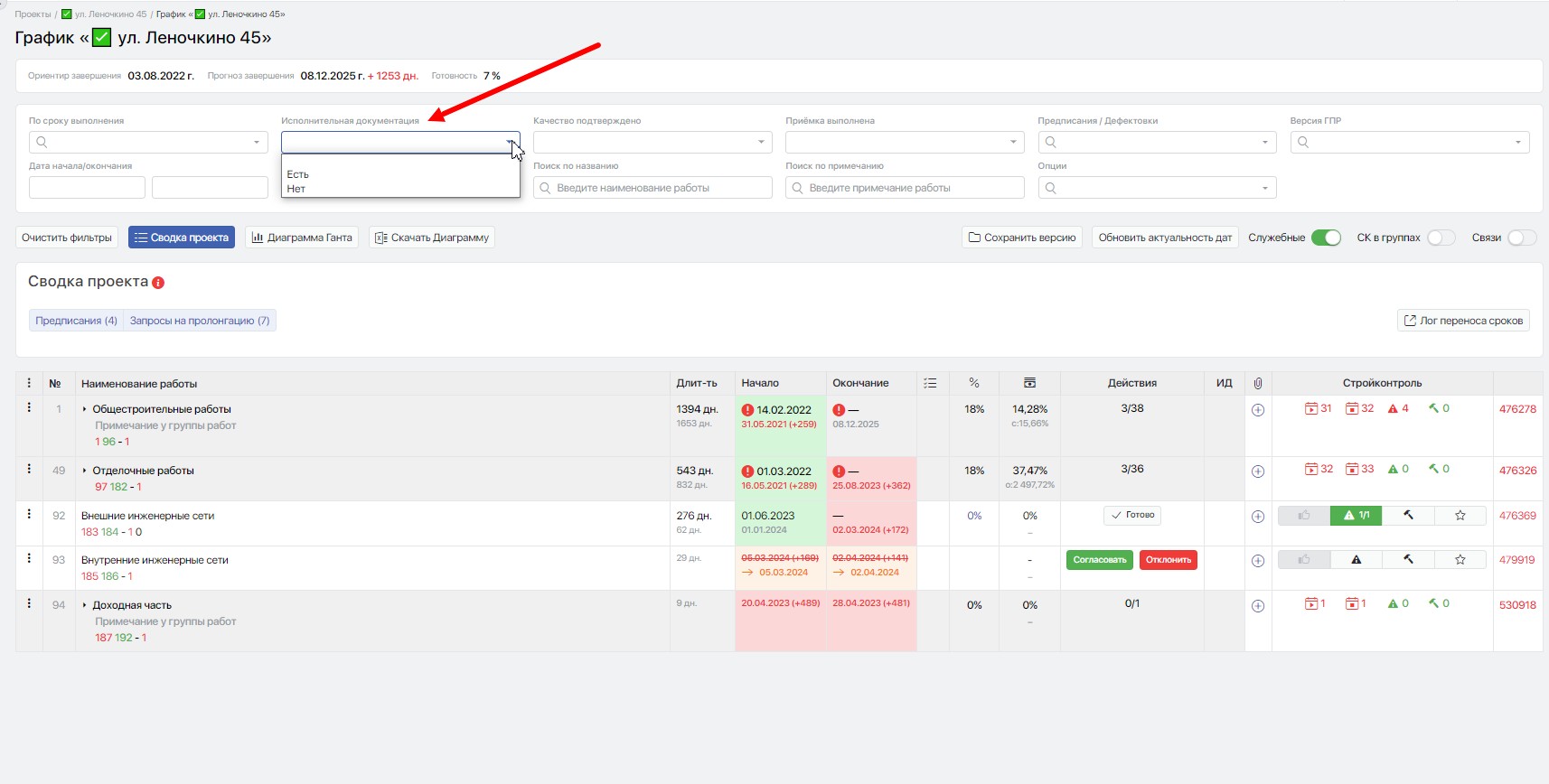

  1. Фильтр «Исполнительная документация»
  • Есть — отображаются только работы, в которых есть приложенная исполнительная документация
  • Нет — отображаются только работы, в которых нет приложенной исполнительной документации

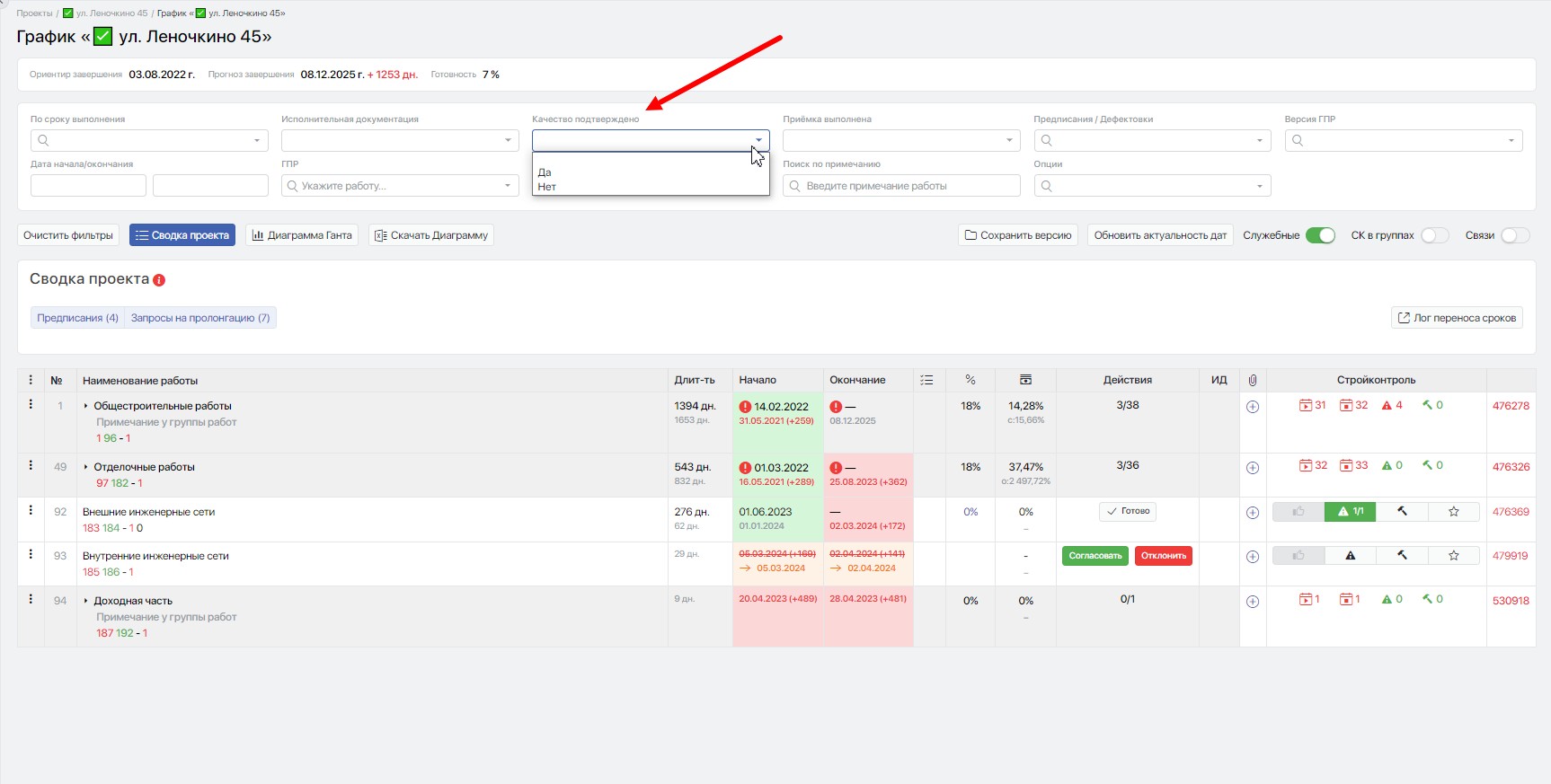

  1. Фильтр «Качество подтверждено» позволяет произвести выборку в зависимости от наличия и отсутствия отметки подтверждения качества работ.
  • Да — отсортировывает работы, в которых стройконтролем подтверждено качество работ.
  • Нет — отсортировывает работы, в которых стройконтролем не подтверждено качество работ.

Подробнее о работе Стройконтроля по ссылке.

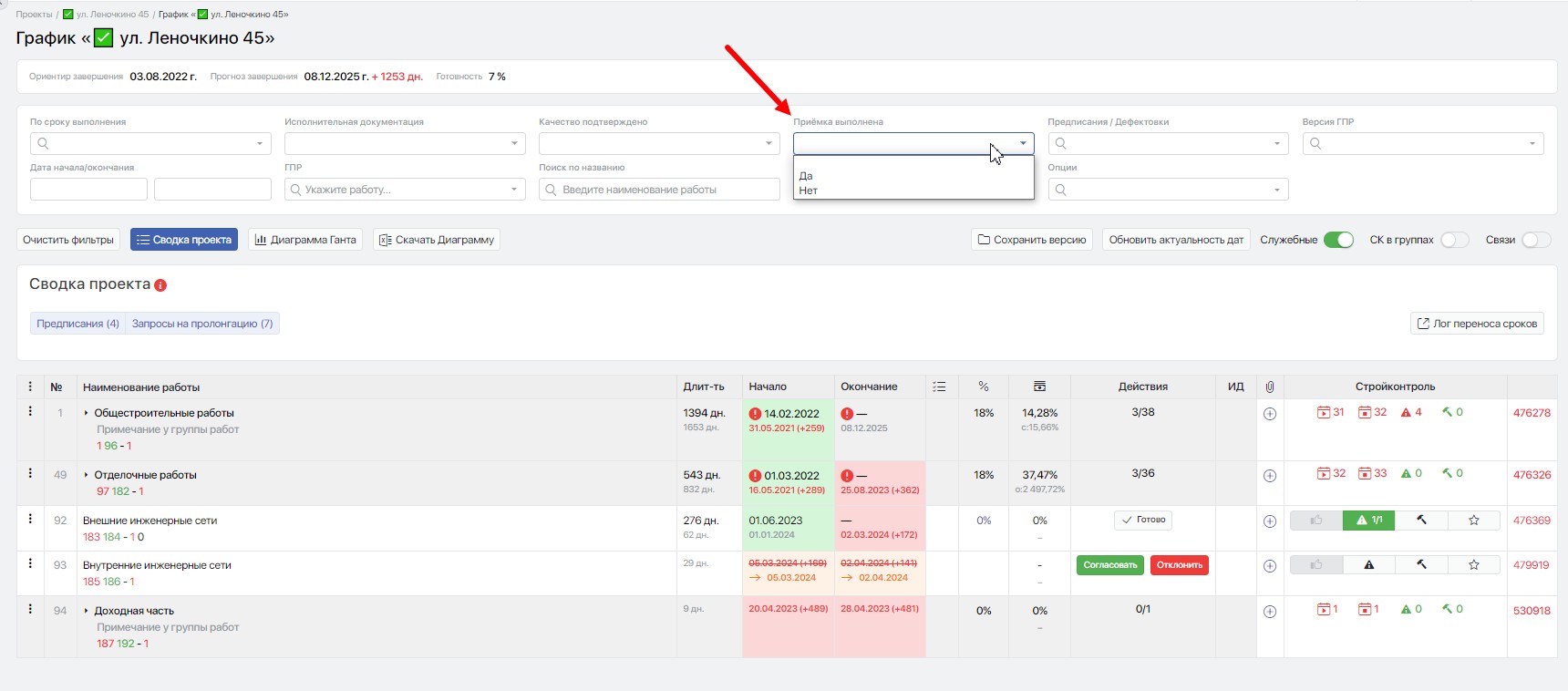

  1. Фильтр «Приёмка выполнена» позволяет отобрать работы в зависимости от наличия выполненной приёмки работ стройконтролем.
  • Да — отсортировывает работы, в которых Стройконтролем выполнена приёмка работ.
  • Нет — отсортировывает работы, в которых Стройконтролем не выполнена приёмка работ.

Подробнее о работе Стройконтроля по ссылке.

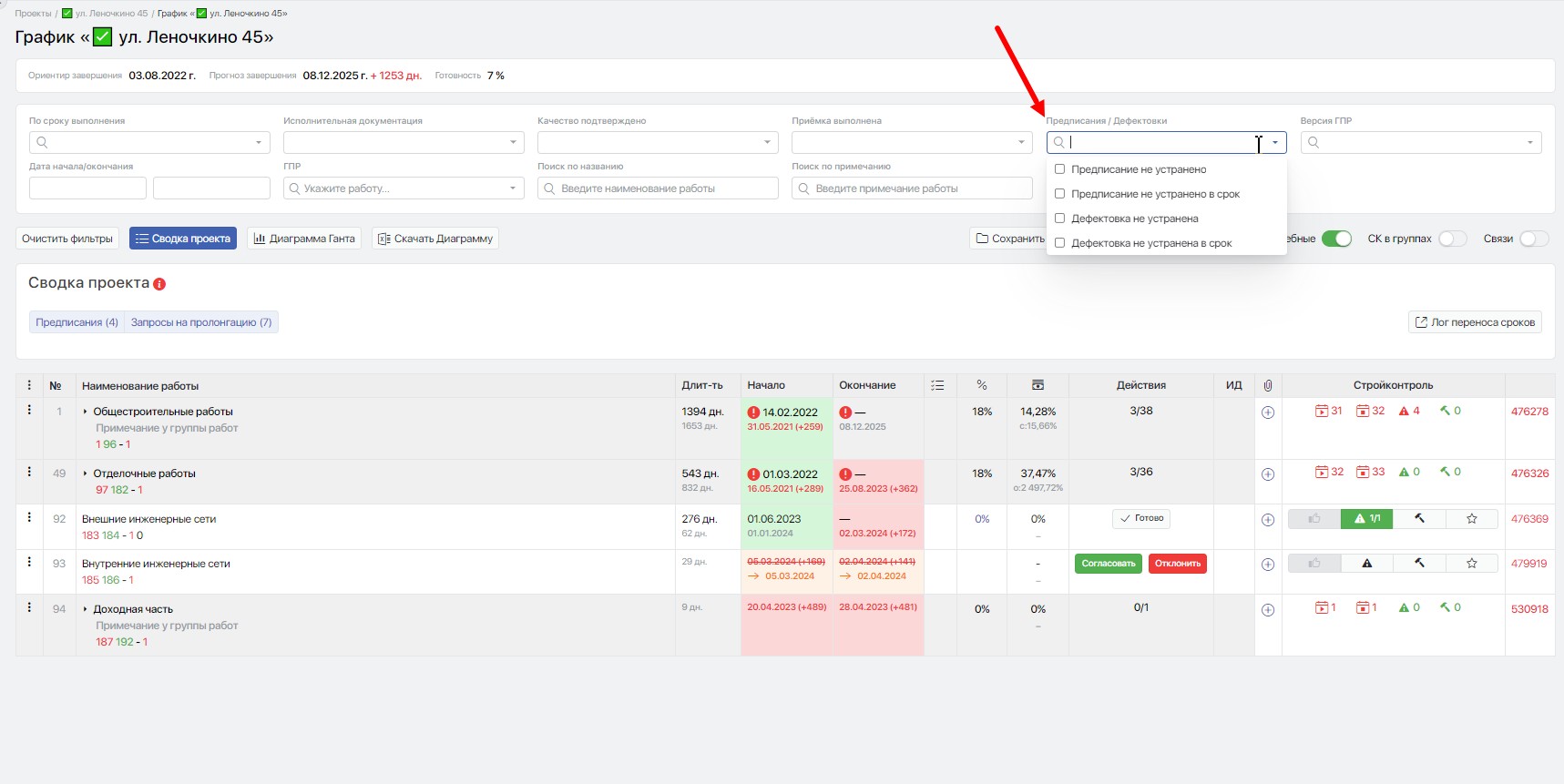

5. Фильтр «Предписания/Дефектовки» позволяет сделать выборку в зависимости от наличия предписаний/дефектовок, которые не устранены или не устранены в срок.

  • Предписание не устранено.
  • Предписание не устранено в срок.
  • Дефектовка не устранена.
  • Дефектовка не устранена в срок.

  1. Версия ГПР — фильтр позволяет выбрать, с какой из сохраненных версий произвести сравнение текущего графика. Допускается выбор не более двух пунктов.

  1. Дата начала/окончания — производит сортировку работ, у которых фактические даты начала/окончания попадают в заданный интервал.

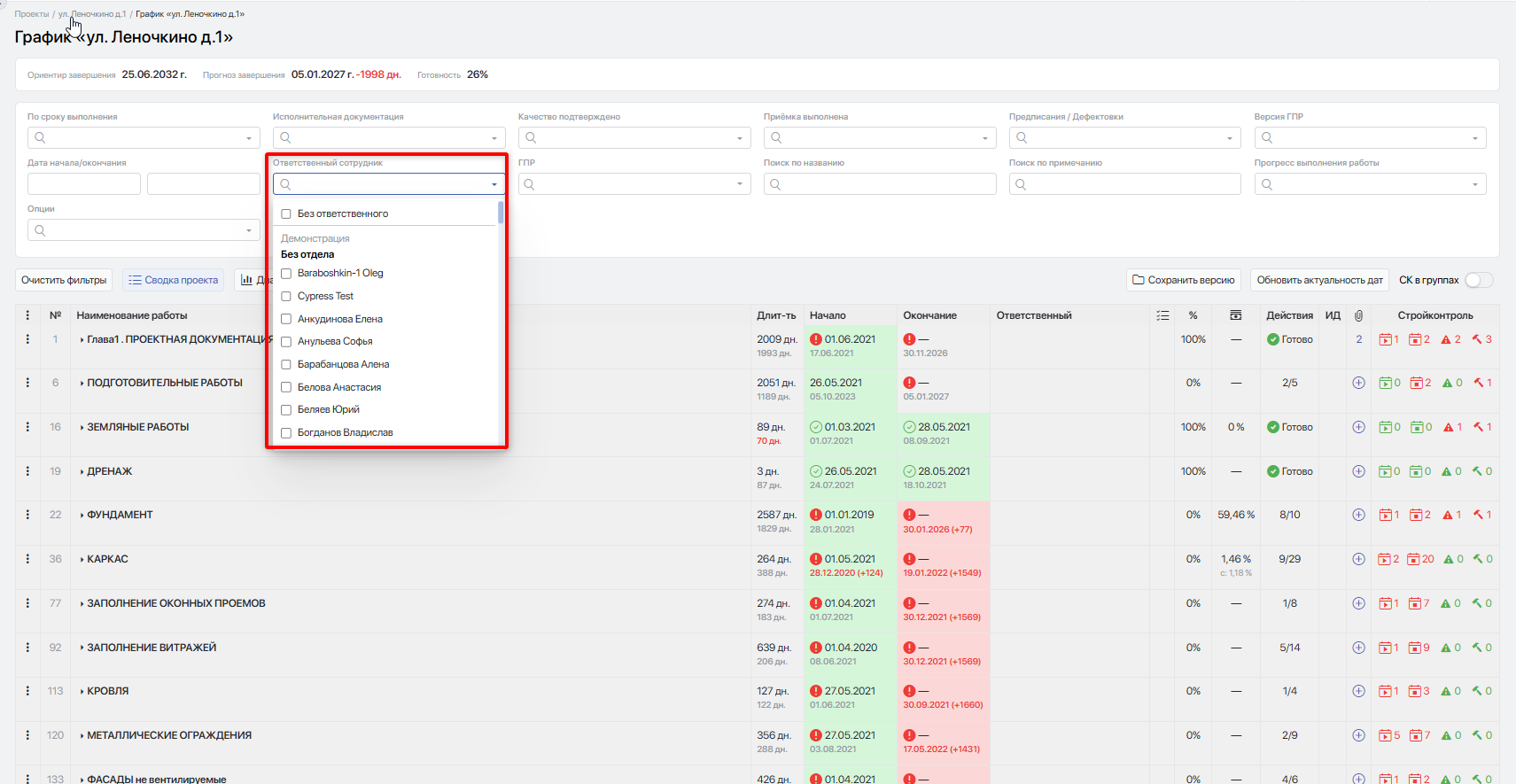

  1. Ответственный сотрудник — позволяет выбрать сотрудников (с группировкой по компаниям и отделам, включая уволенных) и отображает все связанные с ними работы и группы с сохранением иерархии. Отдельный пункт «Без отв. сотрудника» показывает работы без назначенного ответственного.

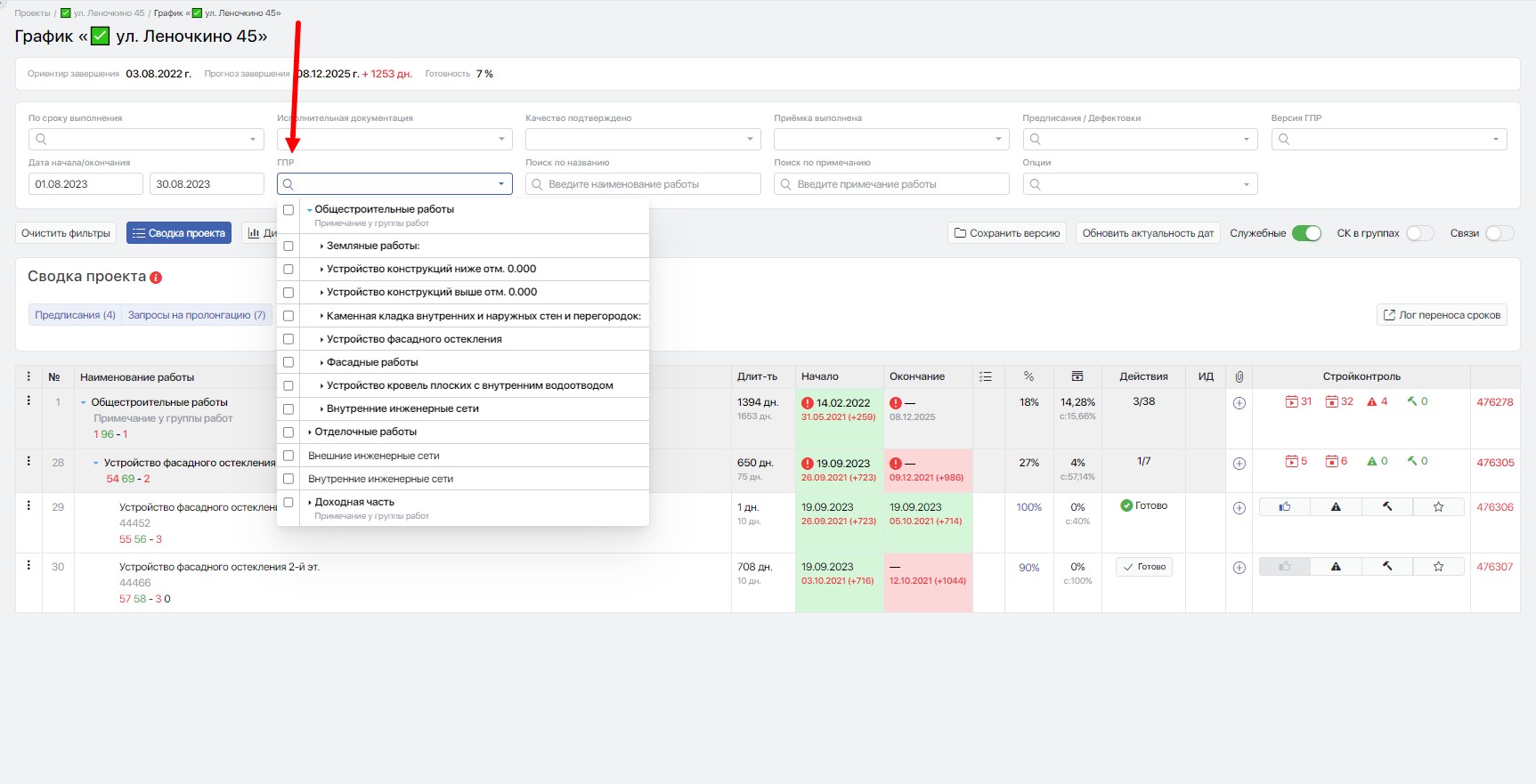

  1. ГПР — позволяет сократить отображение графика только до заданной группы работ/работы в фильтре.

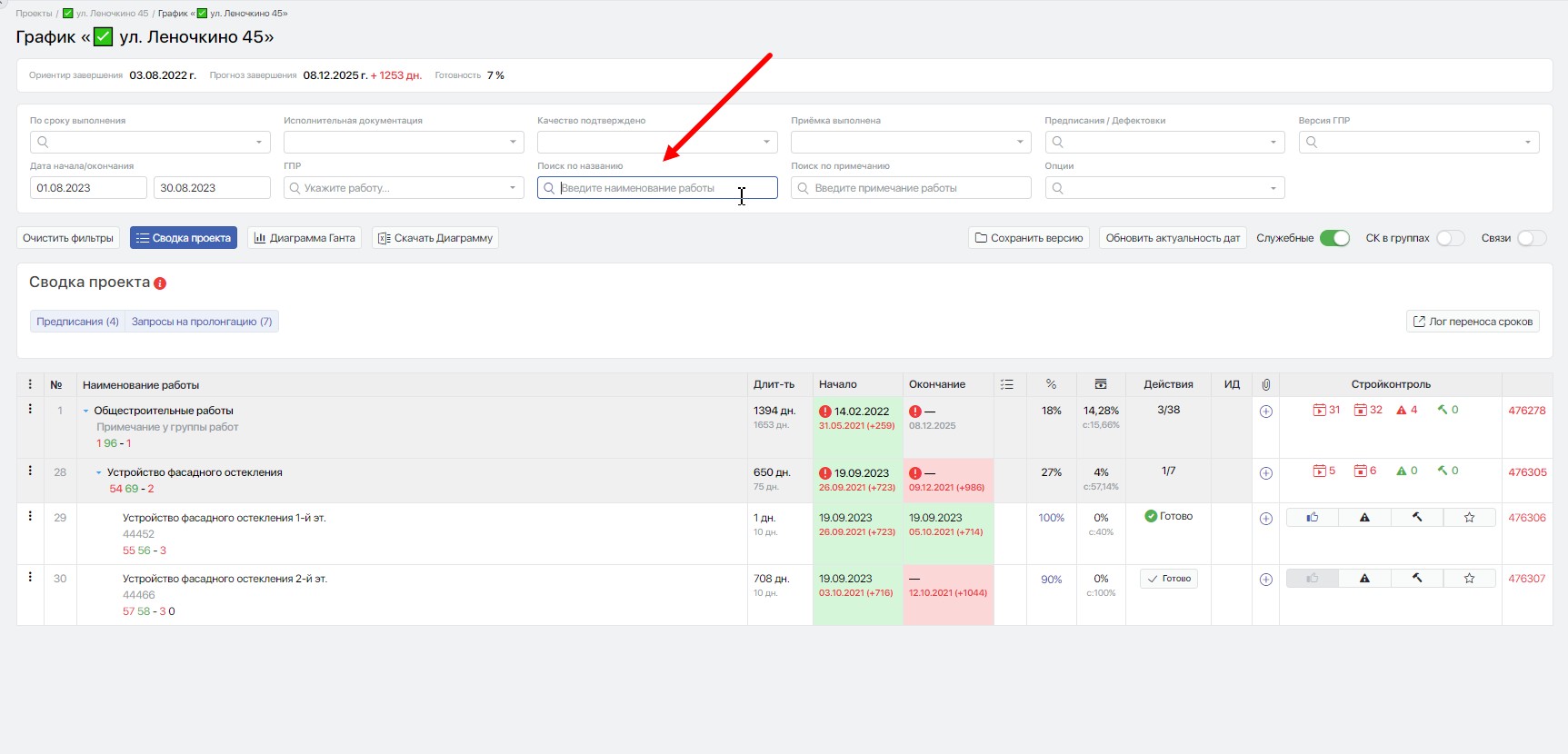

  1. Поиск по названию — осуществляется поиск по наименованию работы, в графике отображаются работы, подходящие по искомому слову.

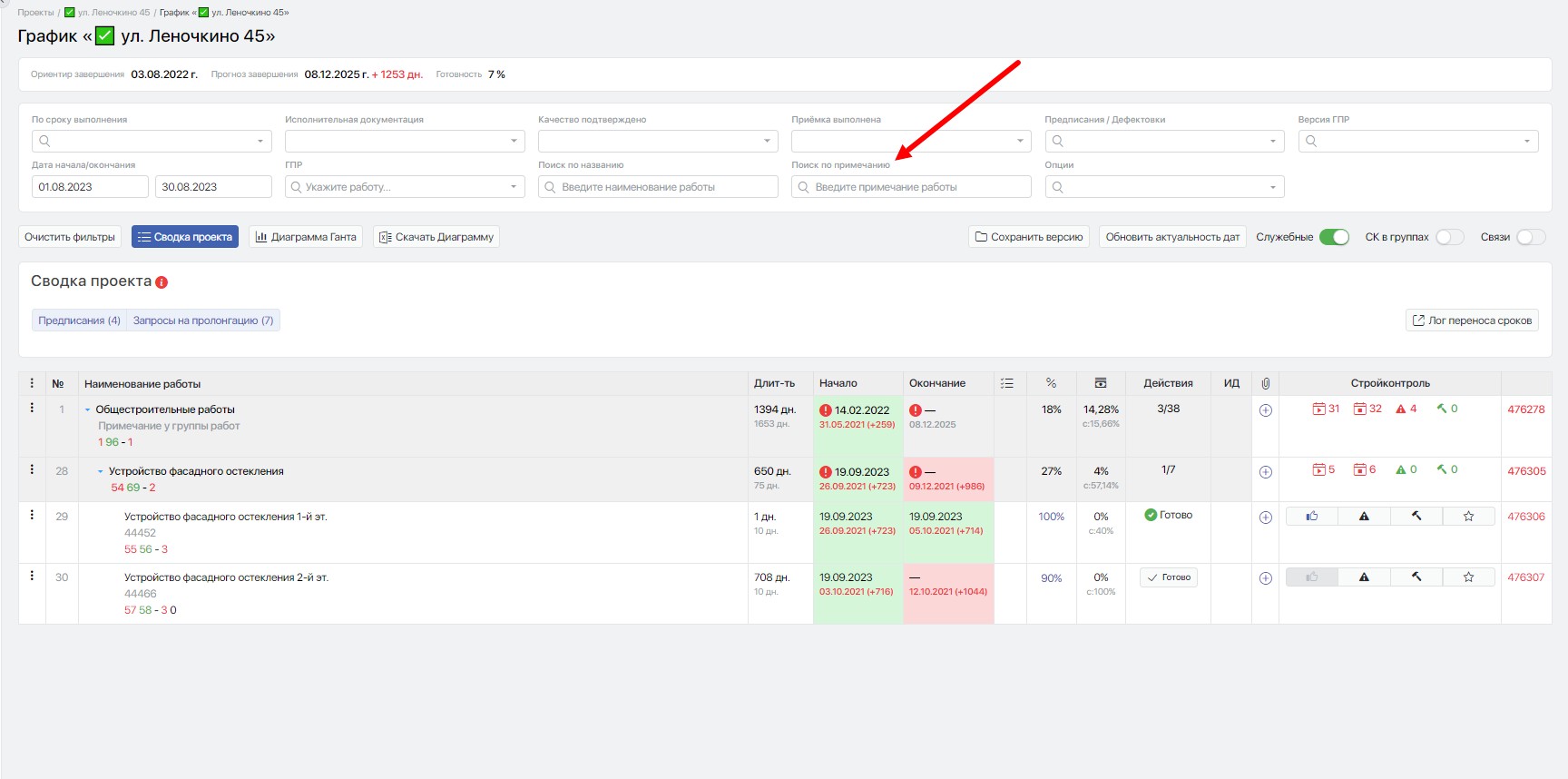

  1. Поиск по примечанию — производится поиск по вхождению искомого слова в примечания к работе.

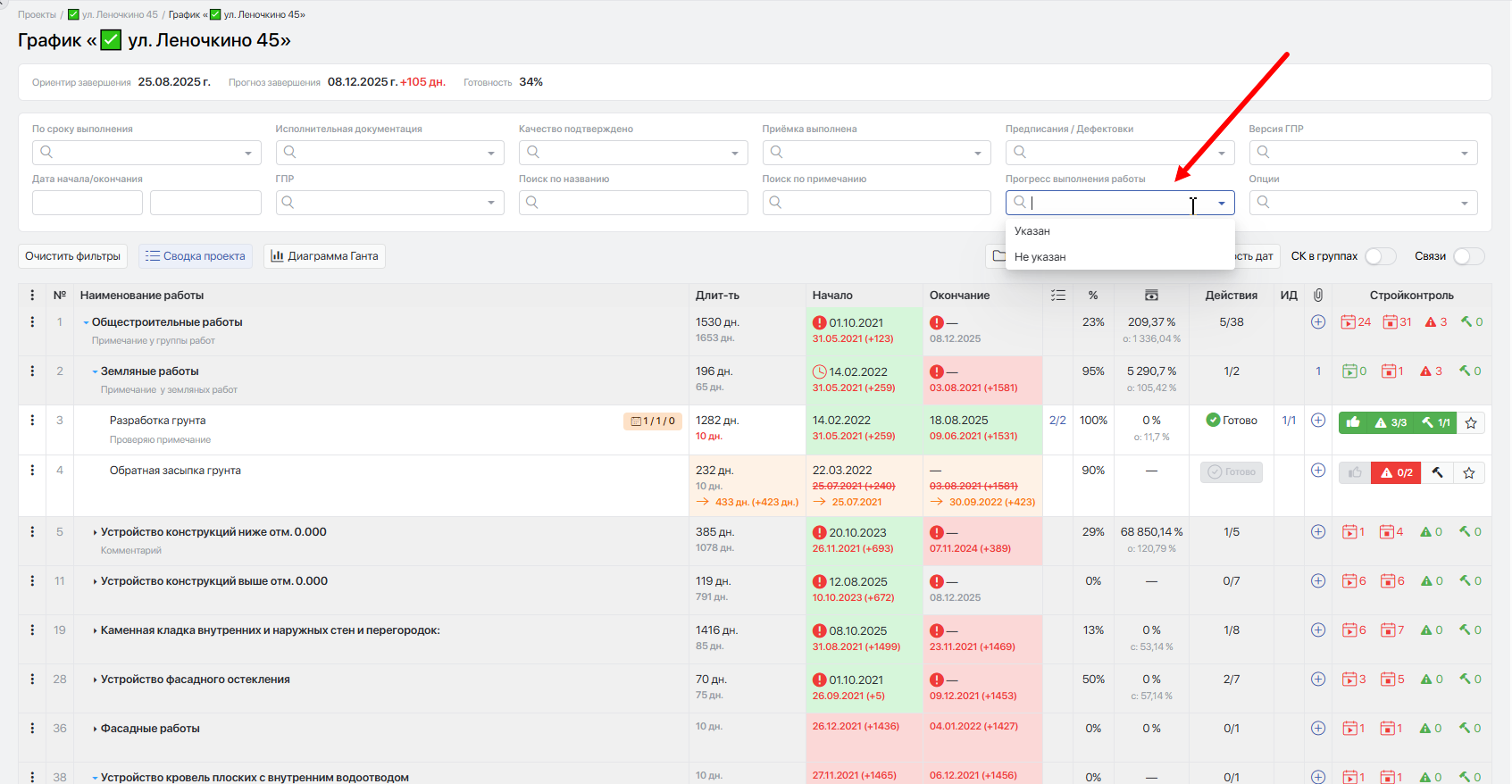

  1. Прогресс выполнения работ — фильтр с двумя вариантами.
  • Не указан — отображаются все работы, в которых прогресс выполнения либо не указан, либо равен 0.
  • Указан — отображаются работы, в которых прогресс выполнения больше 0.

  1. Опции — фильтр со списком опций работ.
  • Только с незакрытыми задачами - осуществляется выборка работ/групп работ, по которым созданы задачи, но они еще не закрыты.

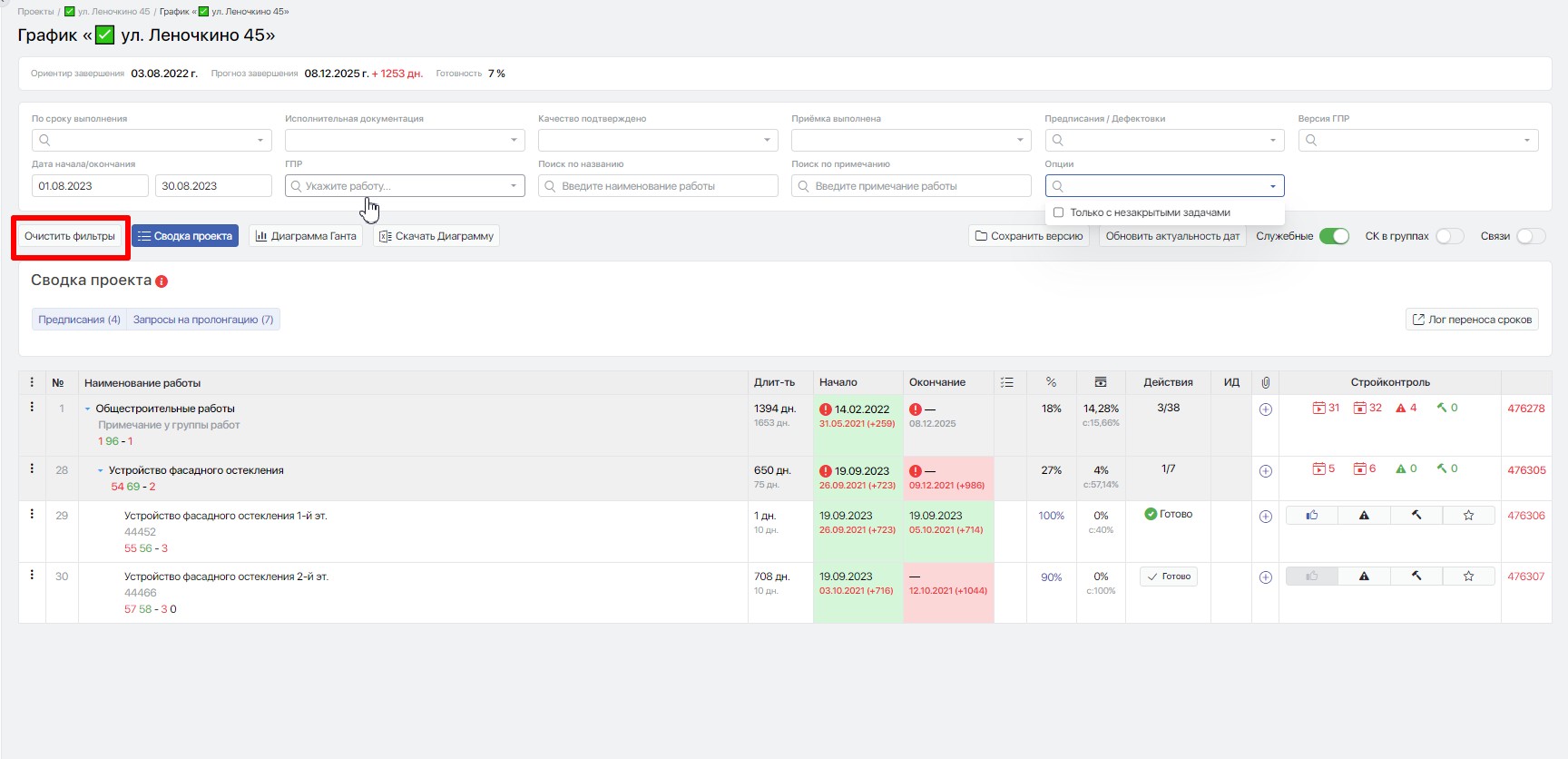

  1. Очистить фильтры — при нажатии происходит сброс всех выбранных фильтров.

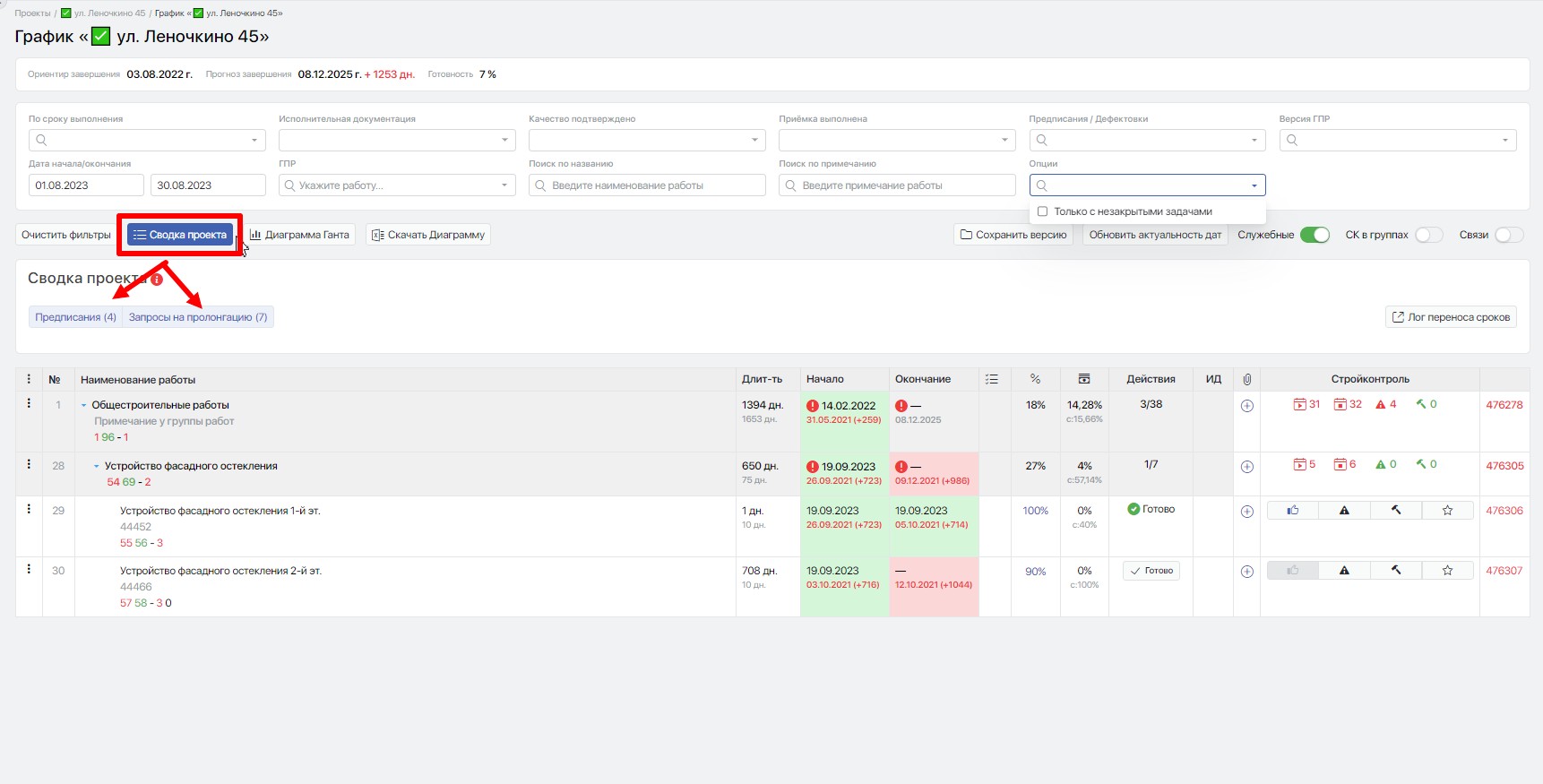

  1. Сводка проекта — кнопка разворачивает раздел сводка проекта, содержащий подразделы с неустранёнными предписаниями и запросами на изменение сроков работ.

  1. Диаграмма Ганта — при нажатии на кнопку отображается график в формате диаграммы Ганта с возможностью выбора просмотра в разрезе День/Неделя/Месяц/Год.

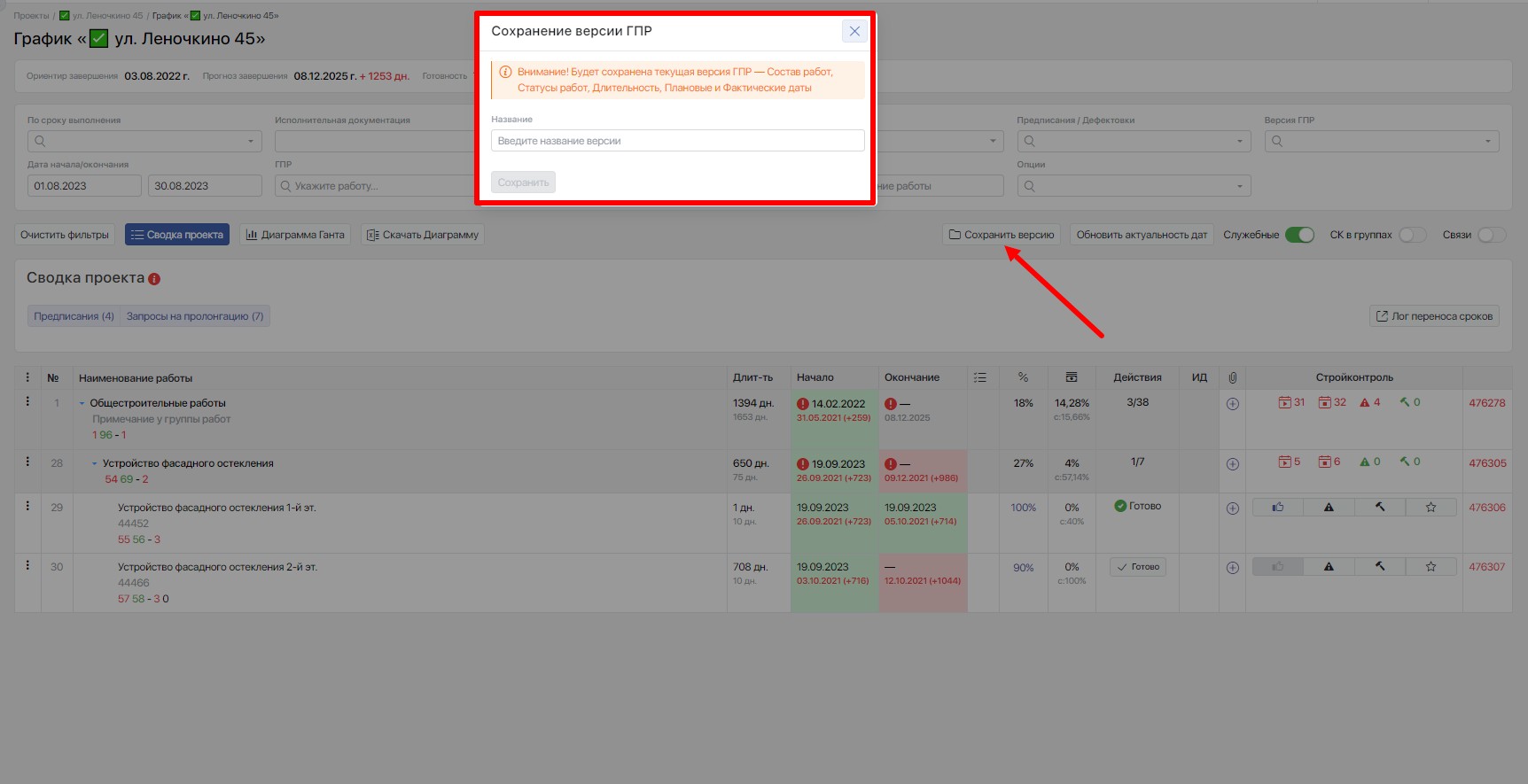

  1. Кнопка Сохранить версию позволяет произвести сохранение текущей версии ГПР. При ее нажатии появится окно, в котором необходимо задать наименование для сохраняемой версии, после чего нажать на кнопку Сохранить.

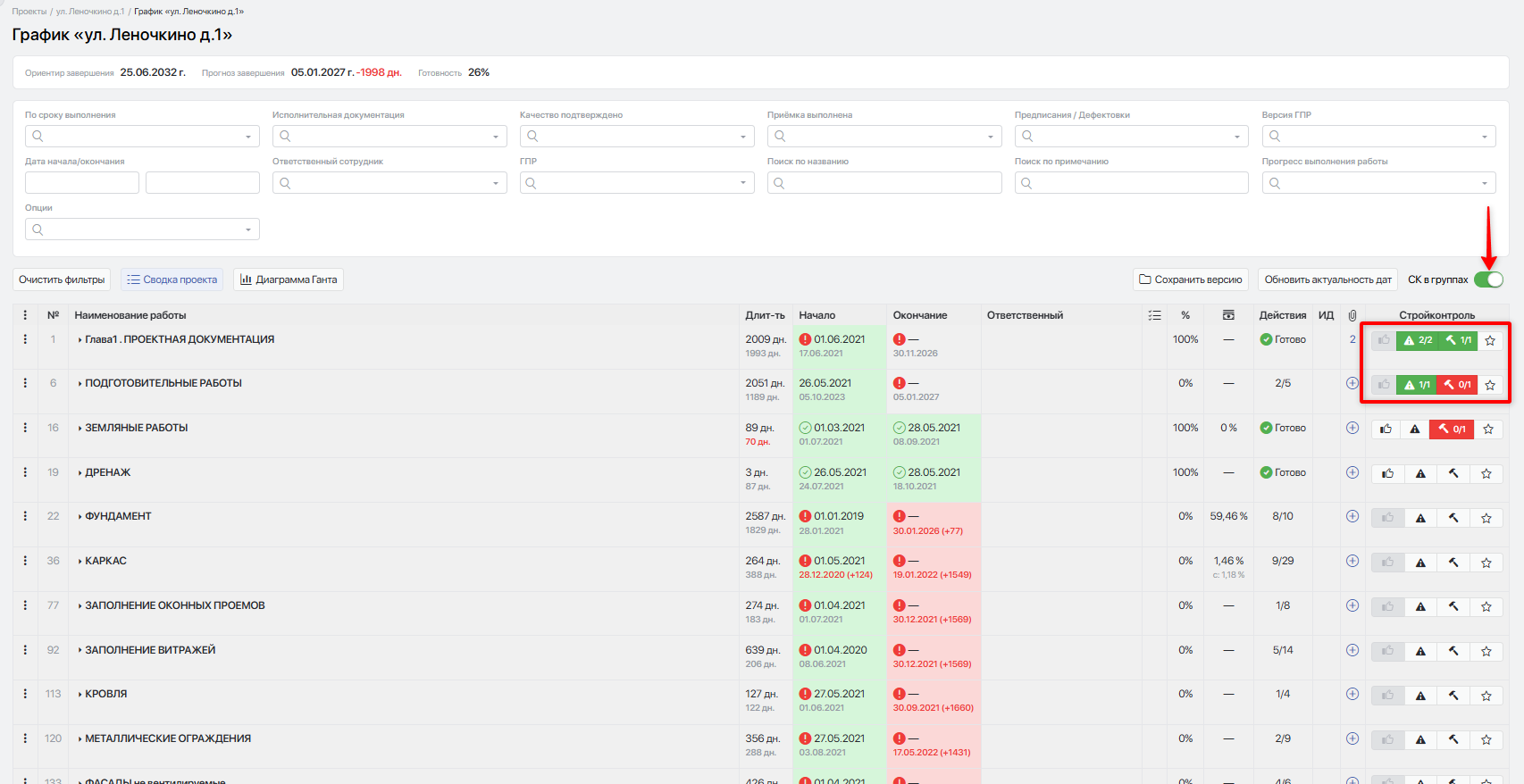

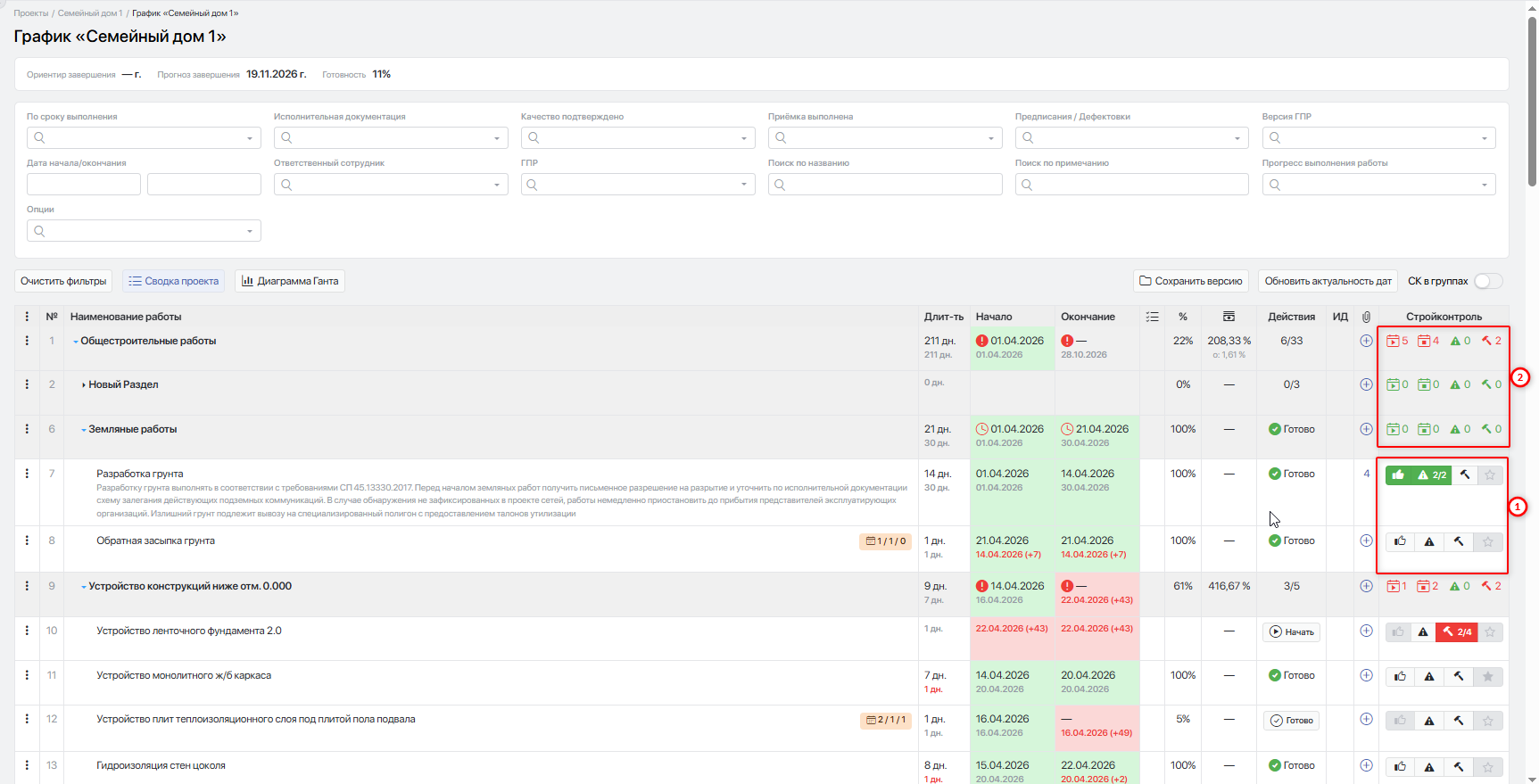

  1. Переключатель СК в группах — делает доступным отображение кнопок стройконтроля у групп работ.

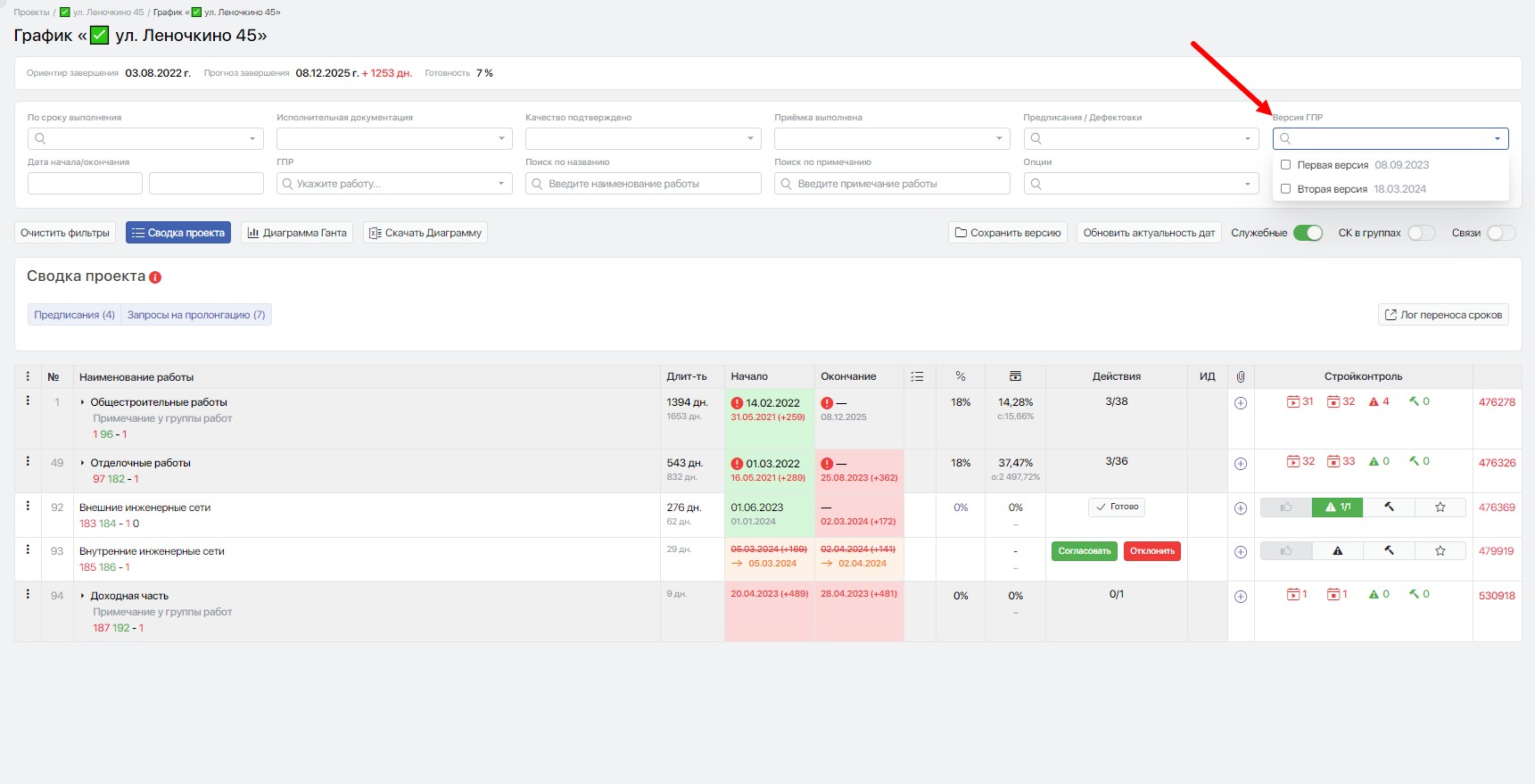

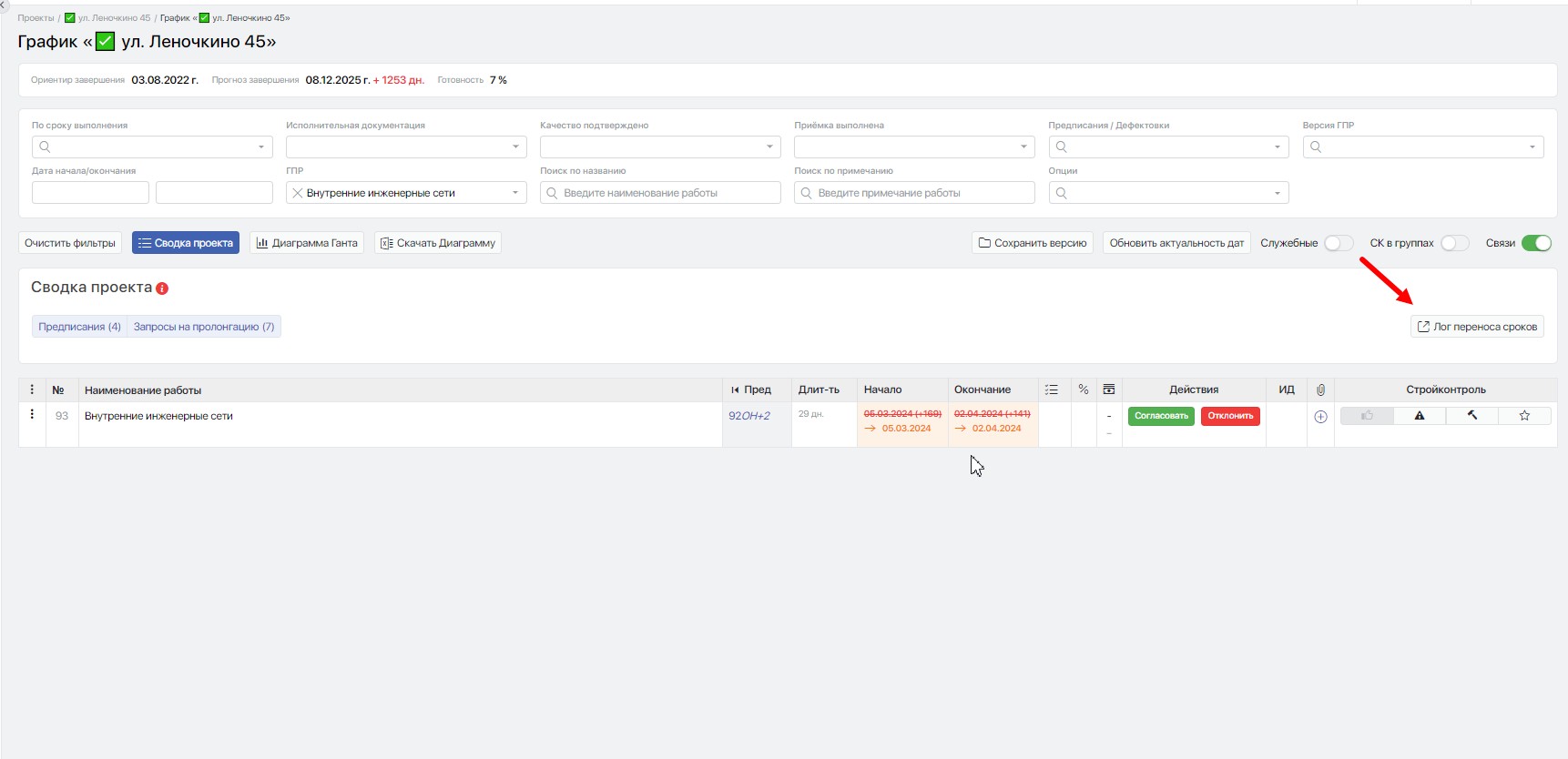

  1. Кнопка Лог переноса сроков — здесь хранятся все запросы на перенос сроков. Подробнее о разделе

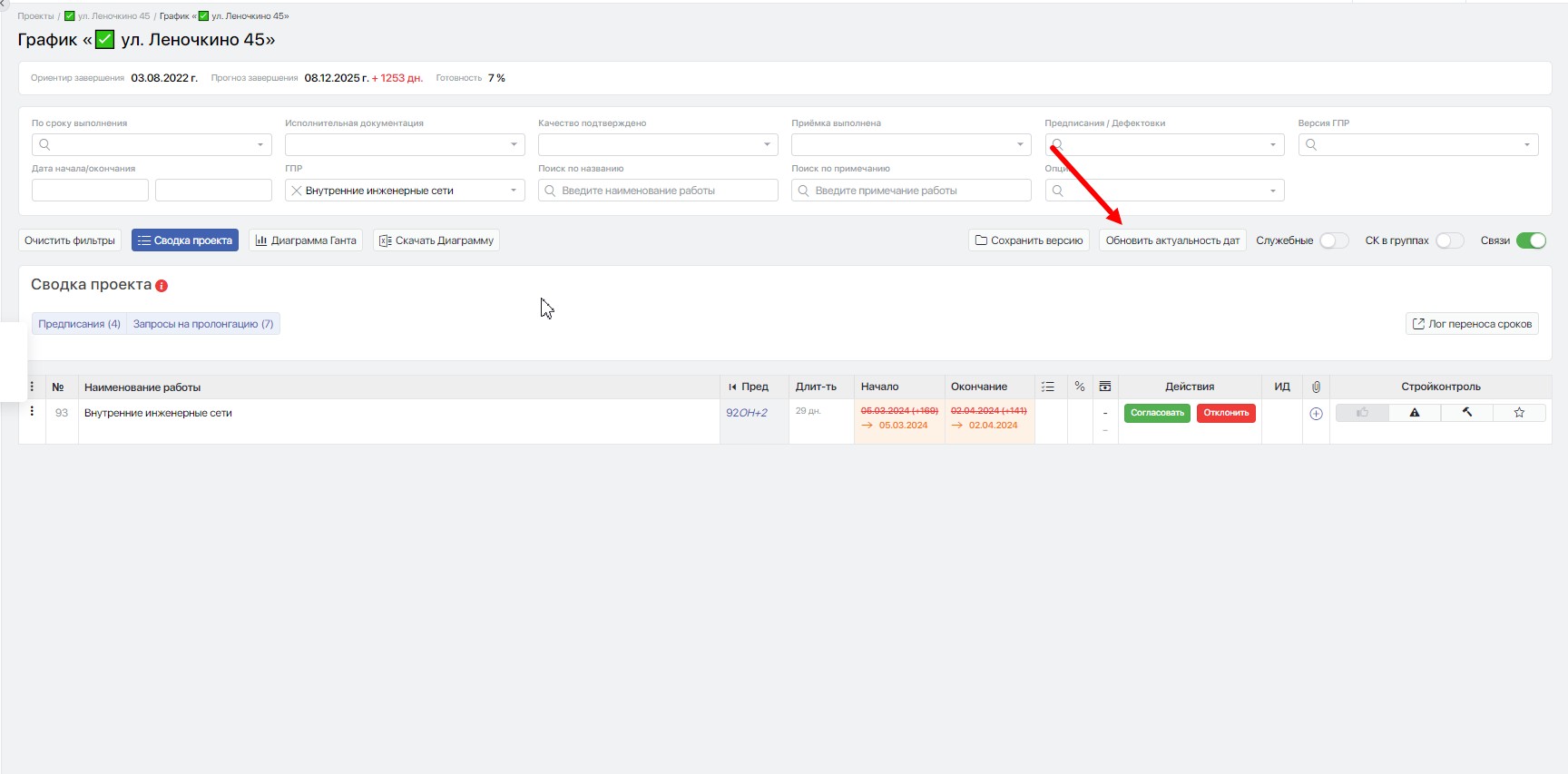

  1. Кнопка Обновить актуальность дат — позволяет обновить плановые даты работ с учетом изменений фактических дат и выстроенных связей.

#Обозначения в графике производства работ

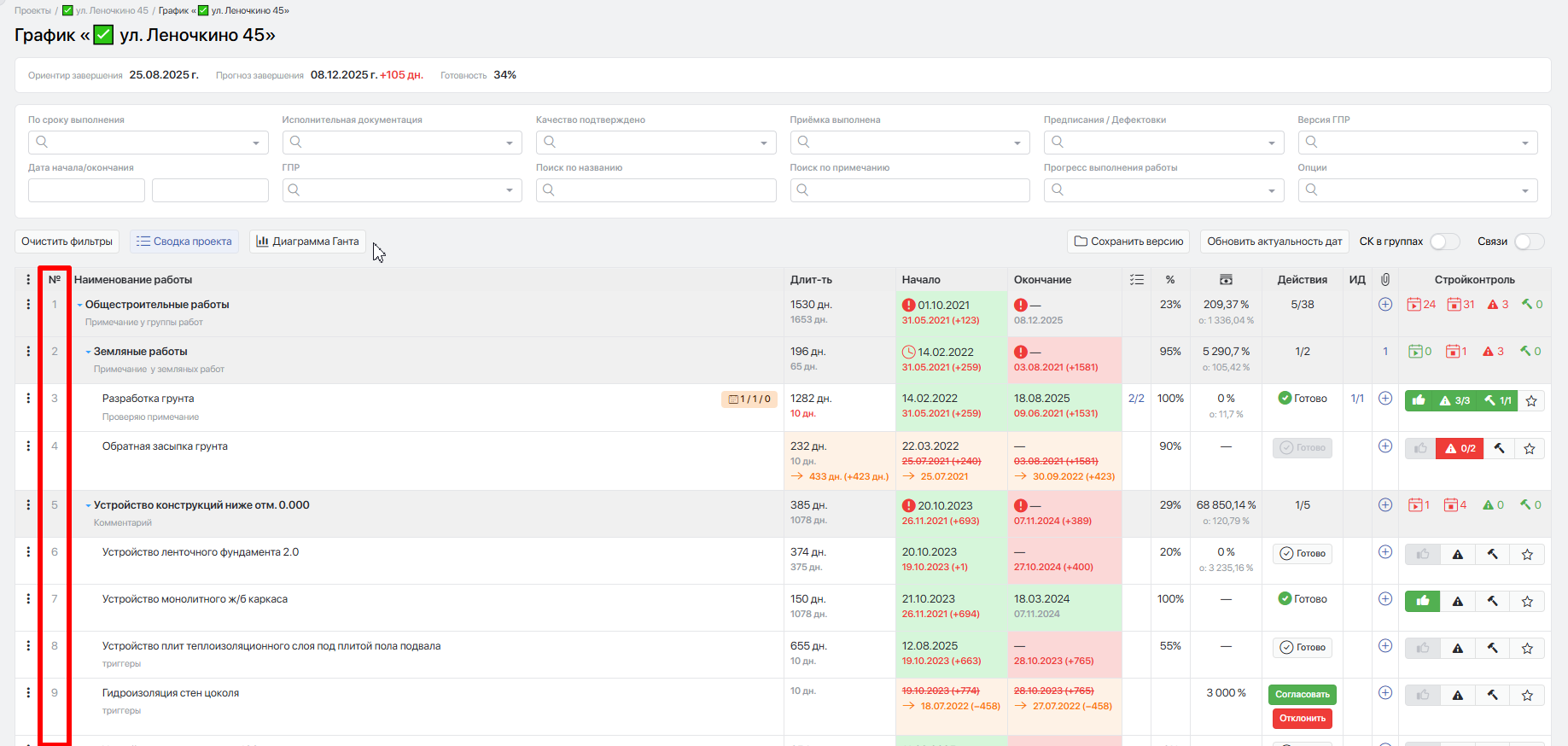

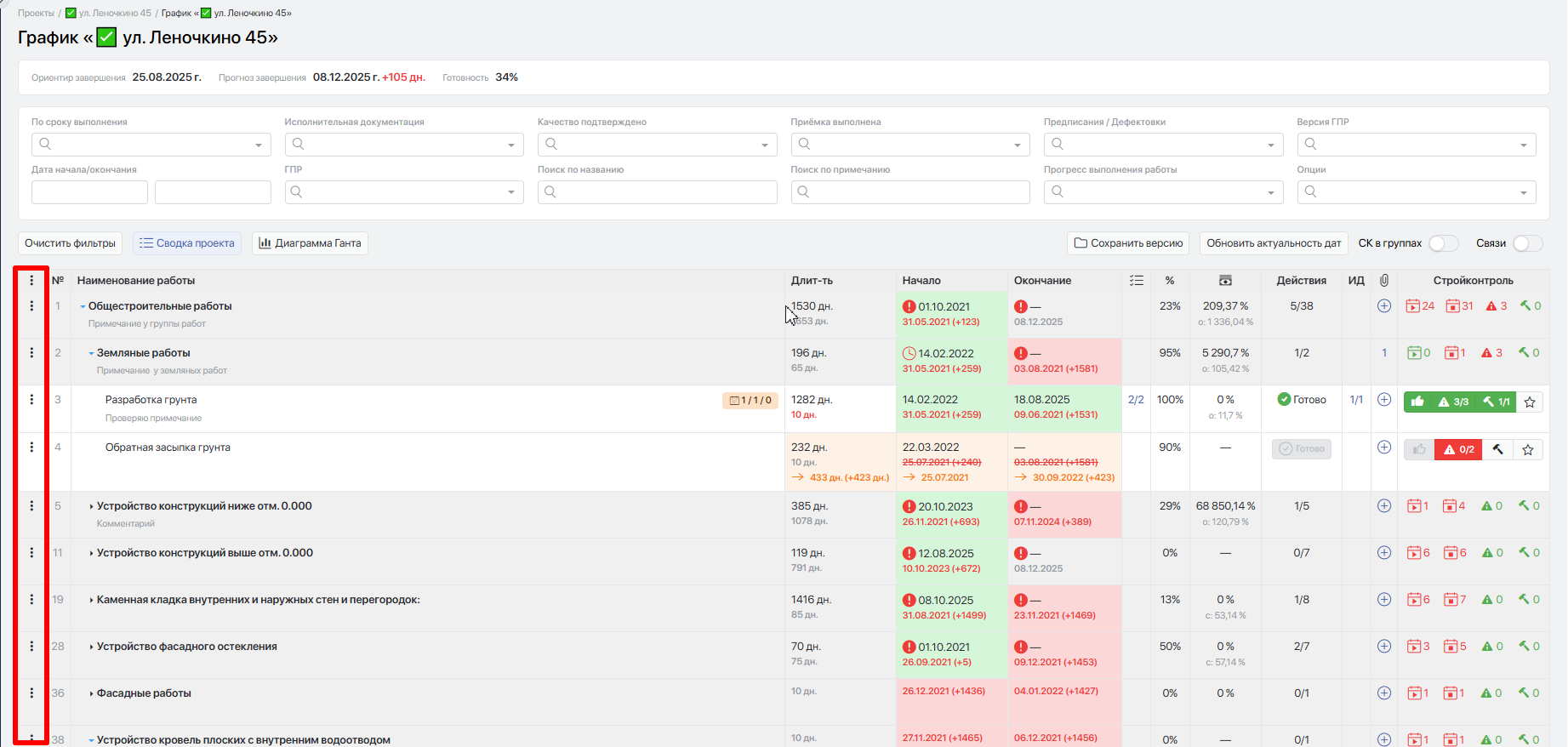

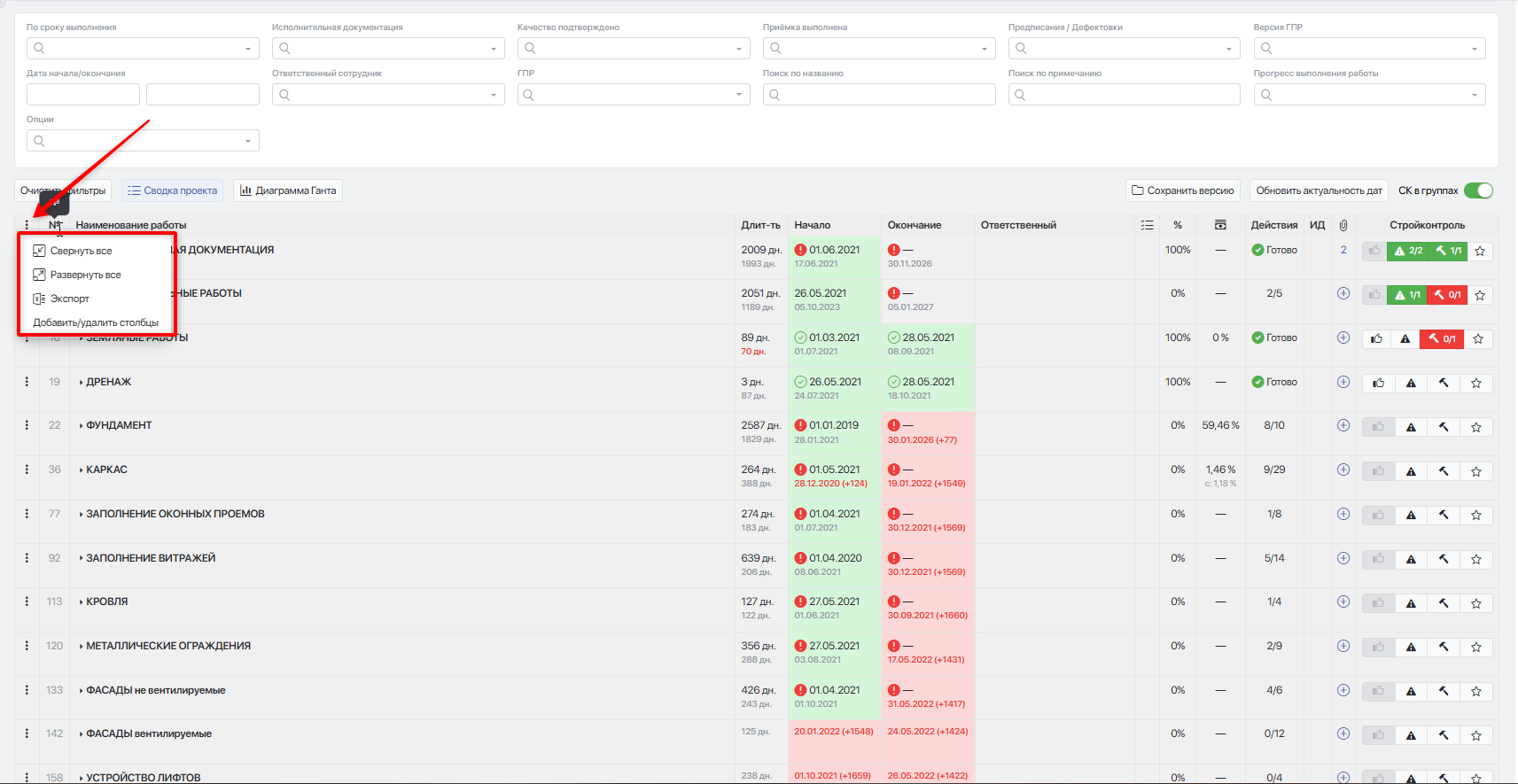

1. Столбец с меню действий для каждой работы.

  • В левом верхнем углу шапки графика доступно меню, которое позволяет развернуть или свернуть все группы работ в ГПР, выгрузить график в Excel (кнопка Экспорт) с перечнем работ и их сроками, а также настроить отображение и порядок столбцов. Столбцы с номером и наименованием работы изменить или скрыть нельзя.

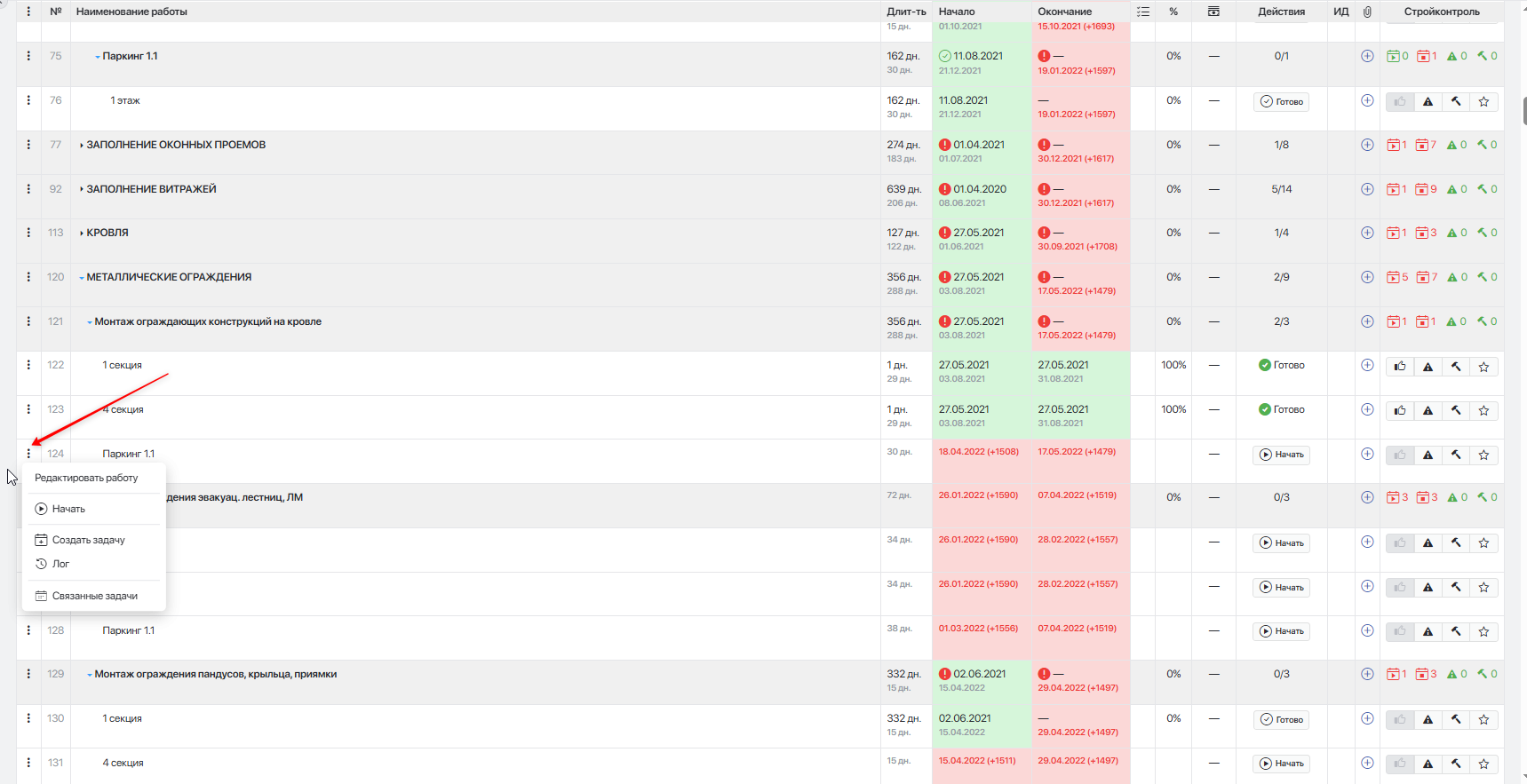

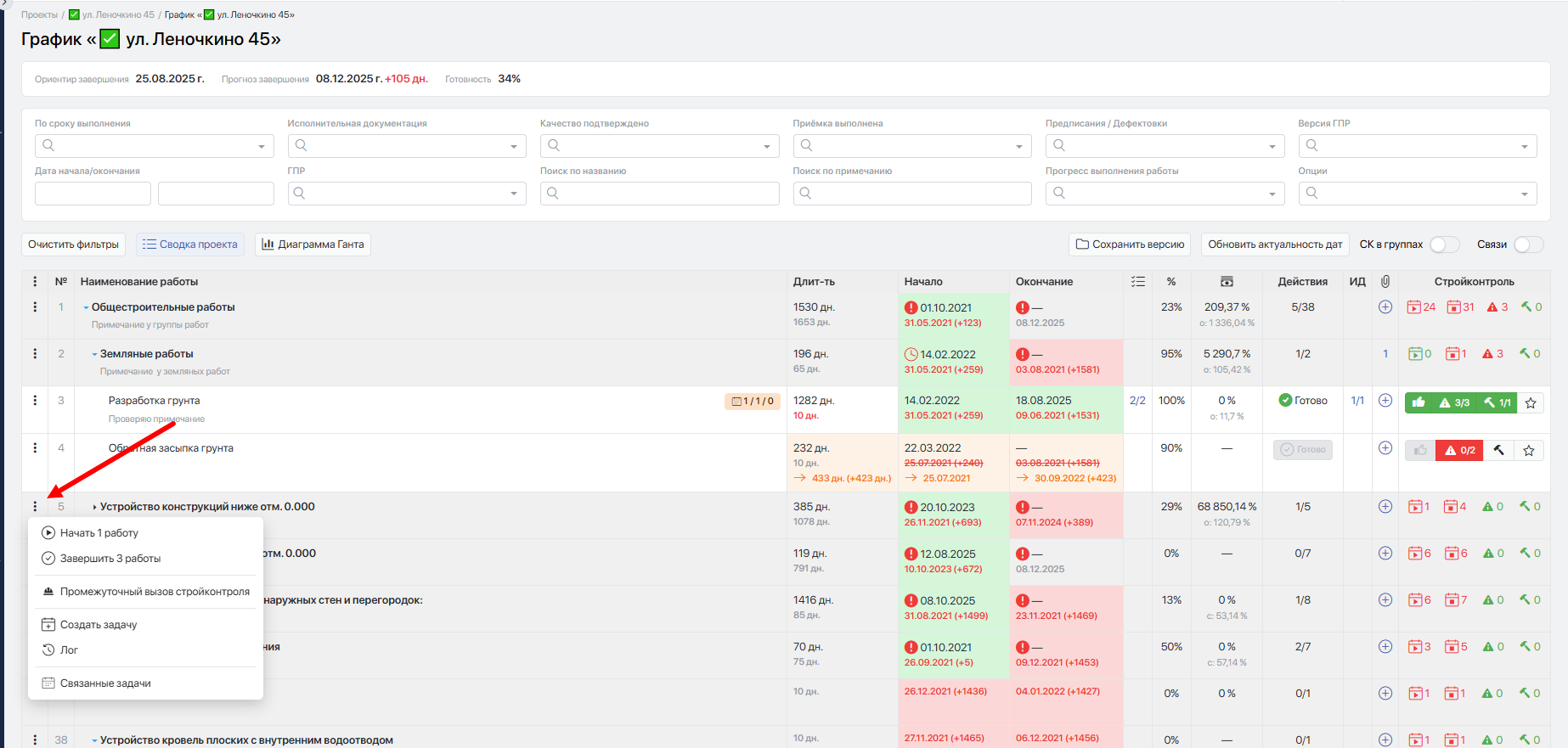

  • Три точки около группы работ позволяют:
    • начать сразу несколько работ в группе
    • завершить одновременно несколько работ в группе
    • вызвать стройконтроль
    • создать задачу
    • просмотреть подробный лог по данной группе работ
    • посмотреть связанные задачи

  • Три точки около завершённой работы позволяют:

    • возобновить работу
      • вызвать стройконтроль
      • создать задачу
      • просмотреть подробный лог по конкретной работе
      • посмотреть связанные задачи

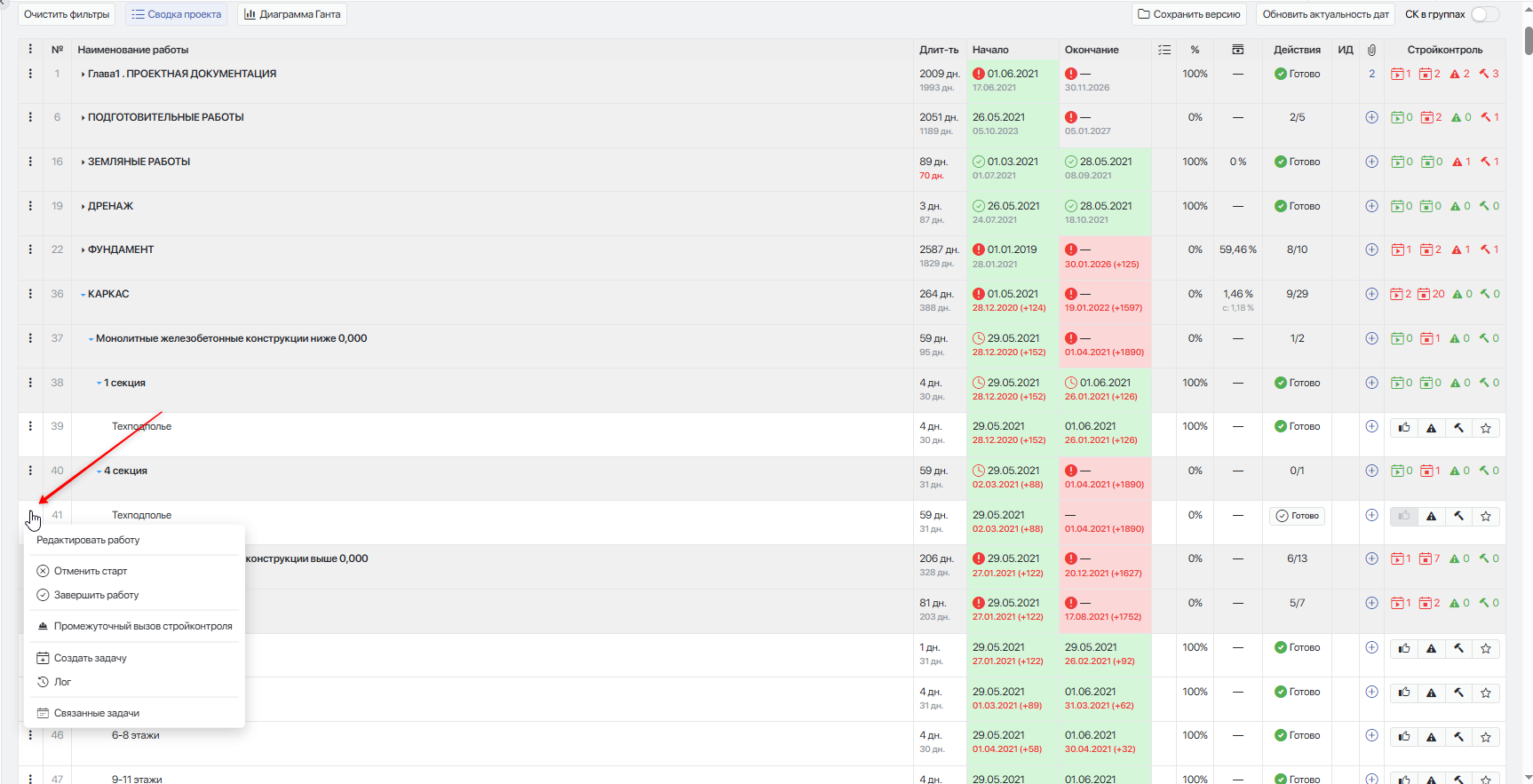

  • Три точки около незавершёной работы позволяют:

    • отменить старт работы
    • завершить работу
    • вызвать стройконтроль
    • создать задачу
    • просмотреть подробный лог по конкретной работе
    • просмотреть связанные задачи

  • Три точки около неначатой работы позволяют:

    • начать работу
    • создать задачу
    • просмотреть подробный лог по конкретной работе
    • просмотреть связанные задачи

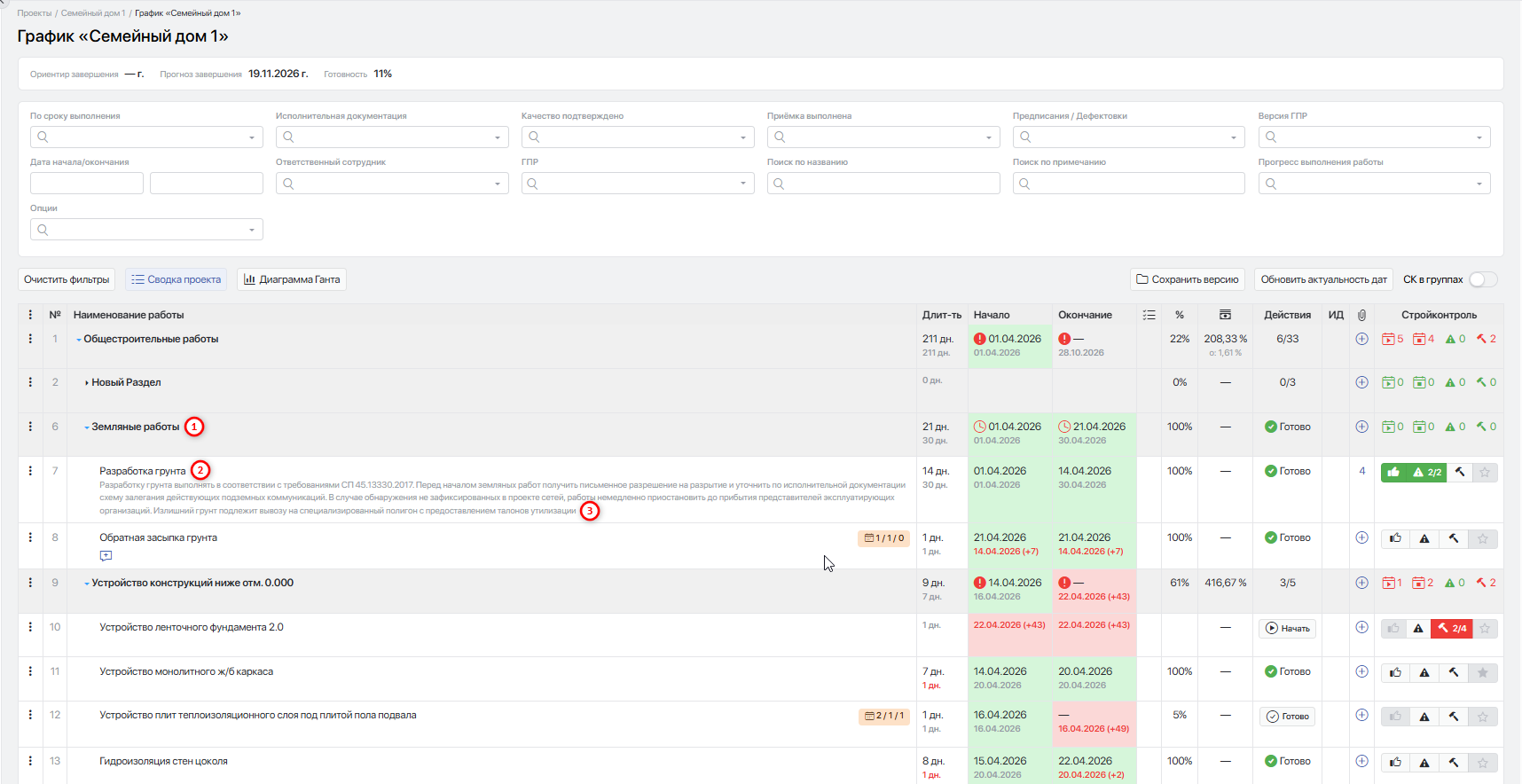

2. Порядковый номер - номер строки графика от 1 до N, с учетом всех иерархий графика.

3. Наименование работы — название групп, подгрупп и работ. Название групп (1) выделено жирным шрифтом, работ (2) - обычным. Строки групп и подгрупп подсвечены серым цветом (1). Комментарии (3), указанные в редакторе ГПР, отображаются под названием работы серым шрифтом.

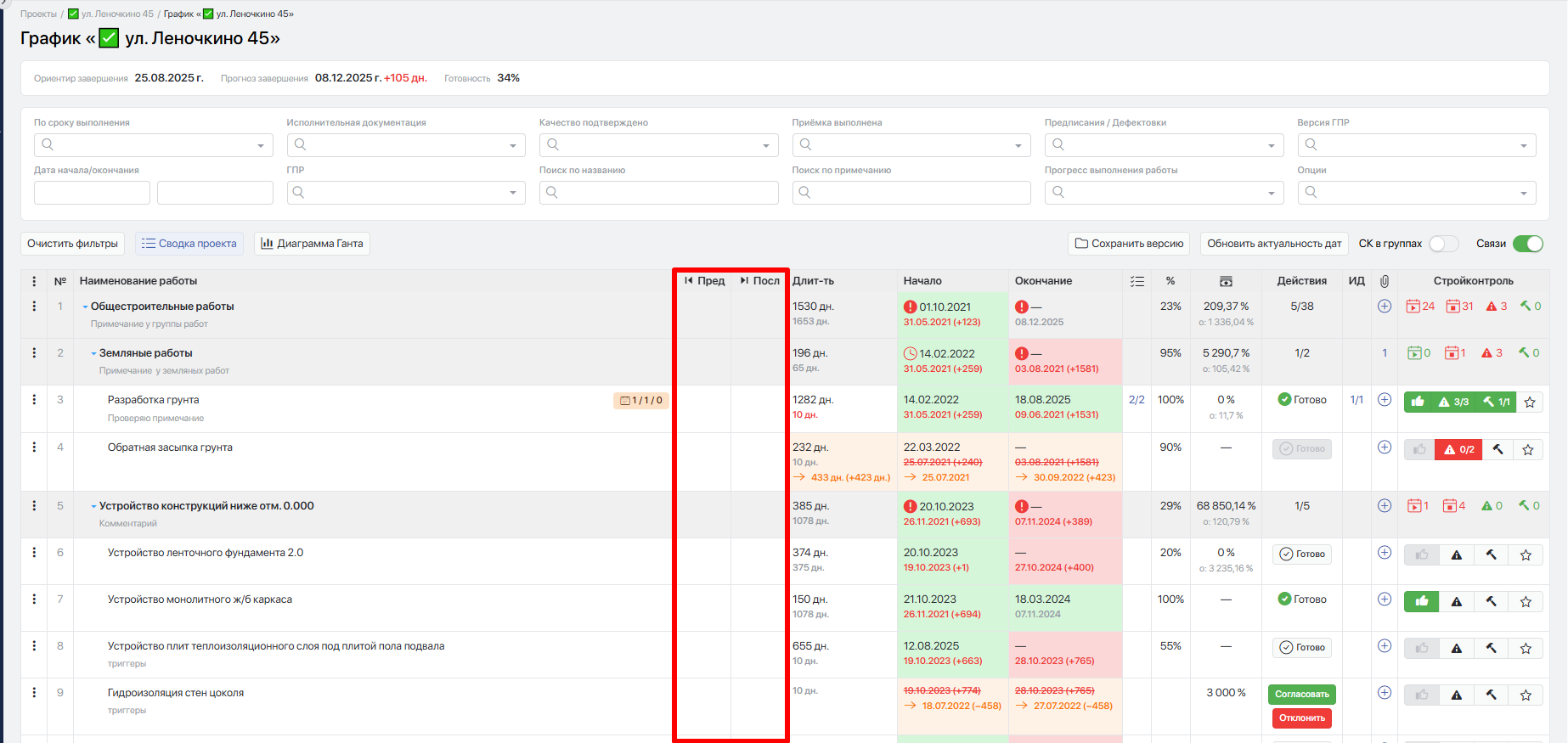

4. Предшественники и Последователи

Предшественники — работы, от которых зависит текущая работа. Последователи — работы, которые зависят от текущей работы. При наведении на обозначение показывается тип связи.

5. Длительность — продолжительность работ, рассчитанная как разница между датой окончания и датой начала работы.

Содержит две строки:

  • верхняя (чёрная) — фактическая продолжительность, рассчитанная из фактических дат окончания и начала.
  • нижняя (серая либо красная) — плановая продолжительность, рассчитанная из плановых дат окончания и начала, указанных в редакторе ГПР при составлении графика.

Отклонение фактической продолжительности от плановой обозначается цветовой индикацией плановой длительности.

Если фактическая продолжительность меньше или совпадает с плановой длительностью, цвет планового значения серый.

Если фактическая продолжительность превышает плановую длительность, цвет планового значения красный.

Если в колонке Длительность указано только одно значение - значит, работа не начата и не завершена, и фактическая длительность не рассчитана.

Запрос на перенос сроков с сохранением даты окончания, но изменением длительности будет отображаться в виде оранжевой стрелки с указанием новой длительности и запаздывания в скобках. До тех пор, пока не будет согласован.

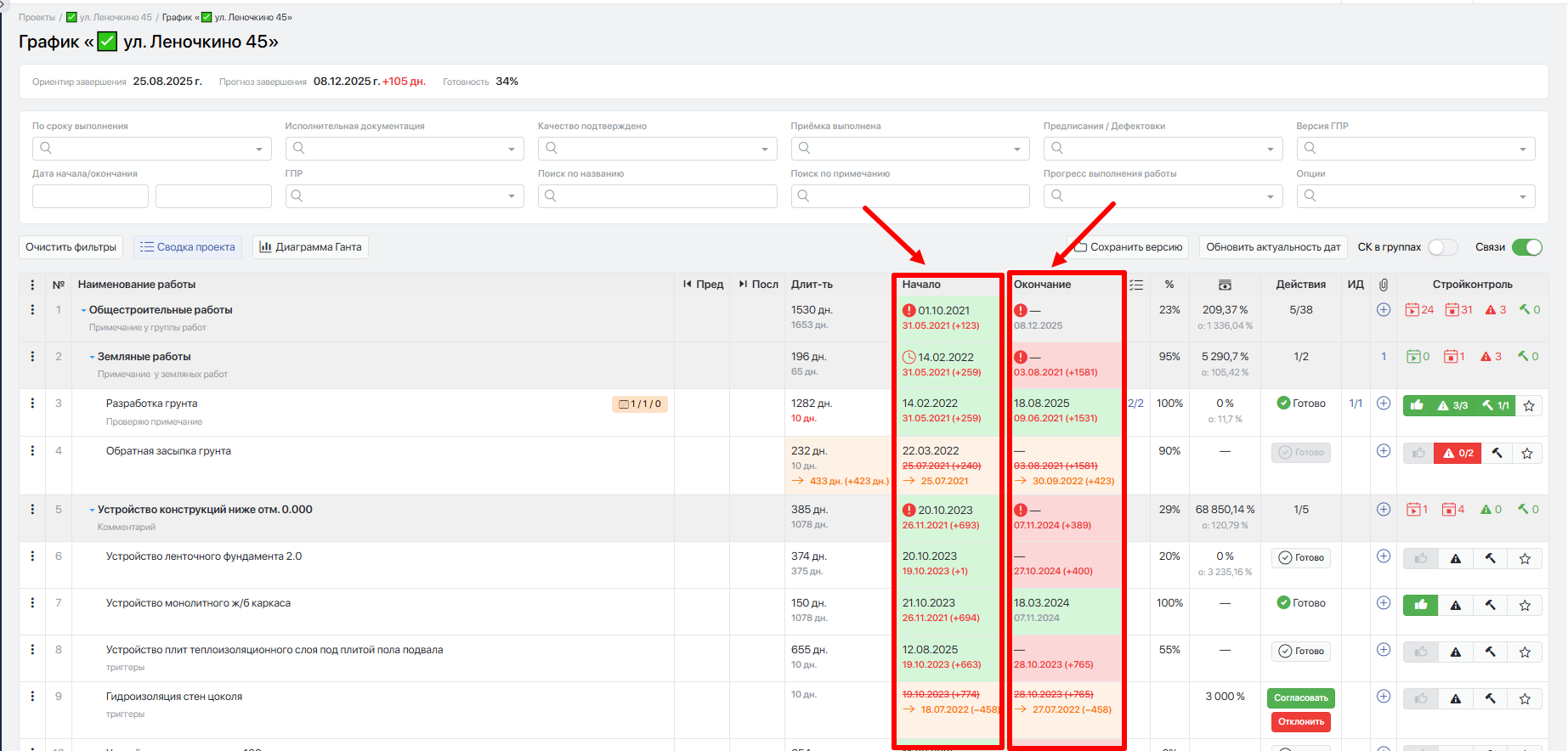

6. Даты начала и окончания работ — содержат плановые (внизу) и фактические (вверху) даты начала и окончания работ.

За плановые значения берутся даты, установленные в редакторе графика.

Фактические даты устанавливаются ответственными сотрудниками по мере реализации проекта и выполнения работ.

Разница между плановой и фактической датой отображается в скобках в нижней строке рядом с плановой датой.

Подробнее о цветовой индикации работ можно ознакомиться в инструкции по цветовой индикации работ и групп.

7. Ответственный по каждой группе работ и работе выводится ответственный, который был задан в редакторе графика.

8.Чек-лист по каждой работе/группе работ отображает общее количество и количество выполненных пунктов чек-листа.

Значения пункта имеют вид k/n , где k- количество, выполненных пунктов, n - общее количество пунктов.

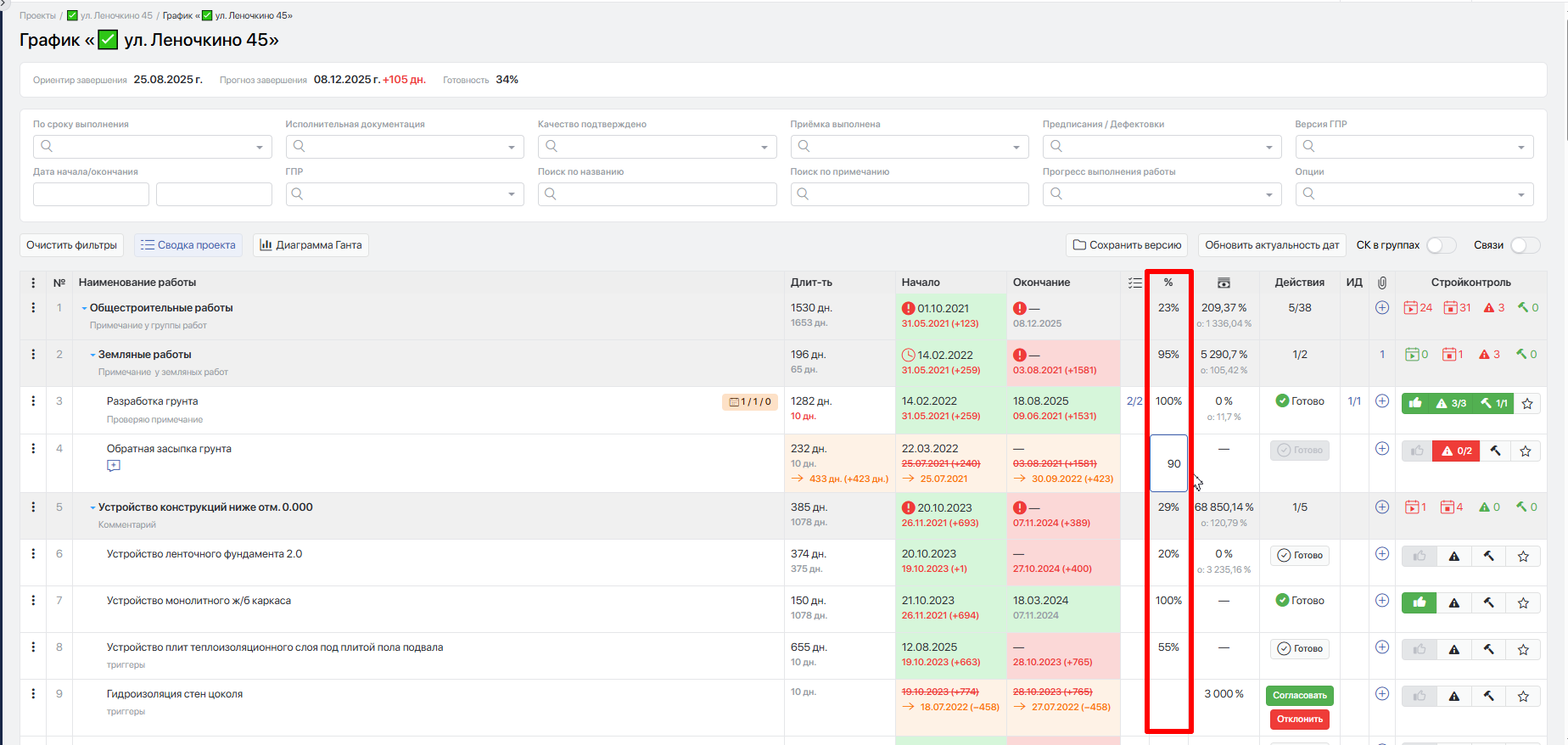

9. Процент готовности работ — показывает степень готовности каждой работы (выставляется вручную) и группы работ (считается автоматически исходя из степени готовности вложенных работ). Процент готовности можно зафиксировать в диапазоне от 0 до 100, при этом допускается ввод только целых значений.

10. Относительный показатель выполнения контрактов.

  • Относительное выполнение по актам выполненных работ к стоимости, указанной в предмете договора (1)
  • Относительное выполнение по актам выполненных работ к стоимости, указанной в ориентире экономики проекта (2)

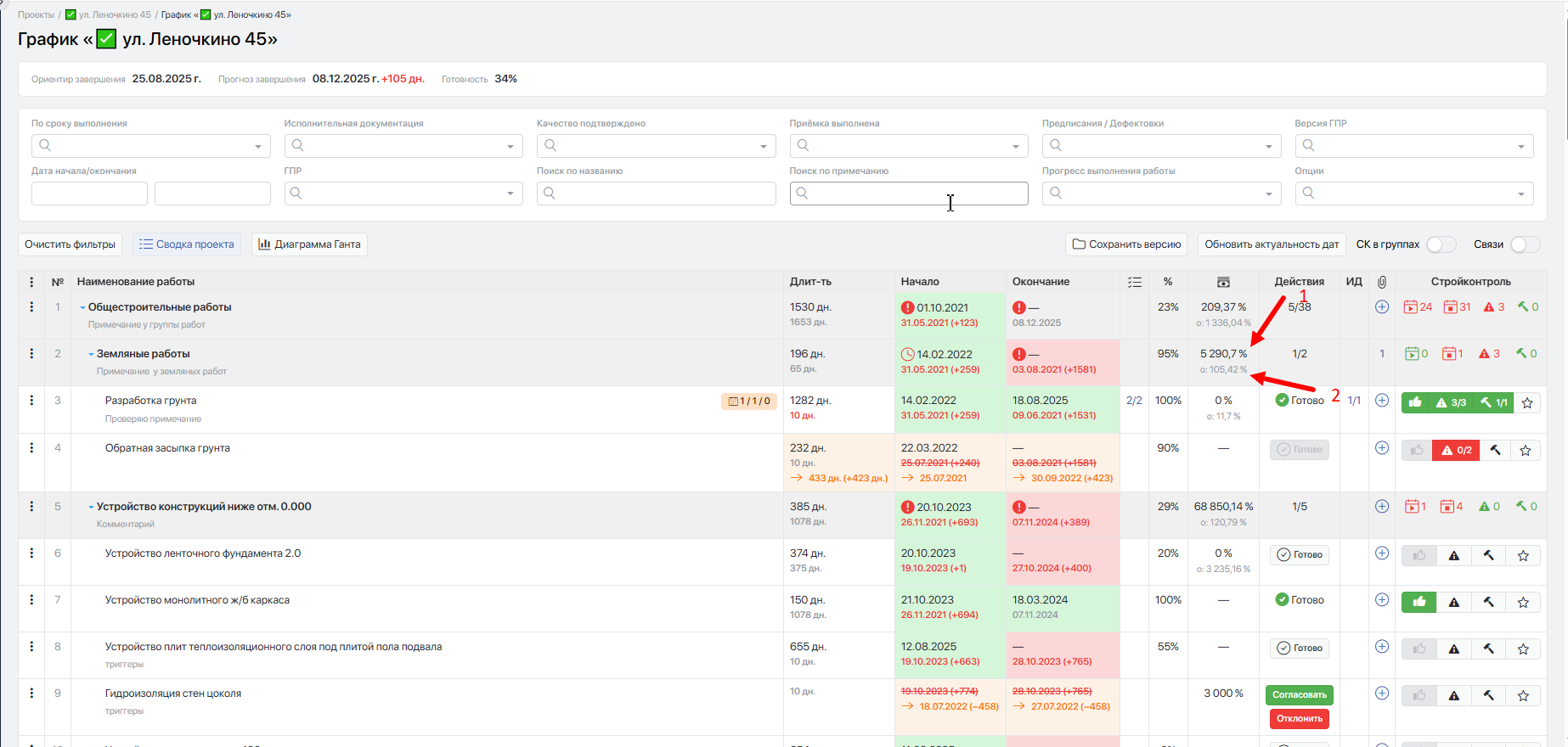

11. Действия.

Значения показателя имеют вид k/n , где k — количество завершенных работ (в статусе готово) в группе работ, n — общее количество работ в группе работ

12. Исполнительная документация

Значения пункта имеют вид k/n , где k- количество пунктов реестра исполнительной документации, к которым приложены документы, n - общее количество пунктов реестра исполнительной документации по конкретной работе.

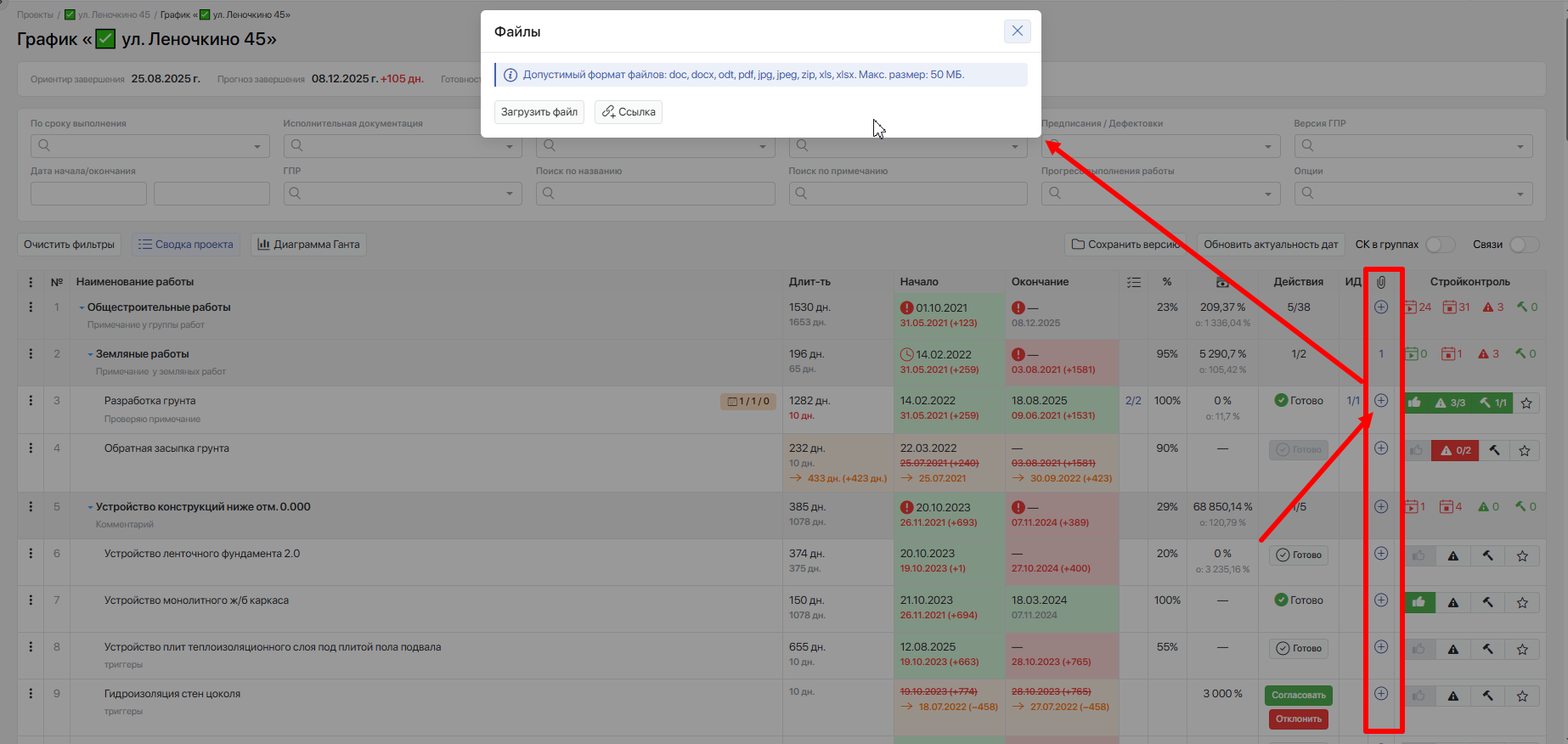

13. Файлы

Используется для загрузки прочих файлов или прикрепления ссылок. Файлы можно загружать или перетаскивать в окно загрузки. Отражает количество загруженных документов.

ℹ️ Допустимый формат файлов: doc, docx, odt, pdf, jpg, jpeg, zip, xls, xlsx. Максимальный размер: 50 МБ.

14. Стройконтроль

  • Отображение приемки работ, предписаний, дефектовок, качества работ (1).
  • Отображение сводной информации по группе работ (2).

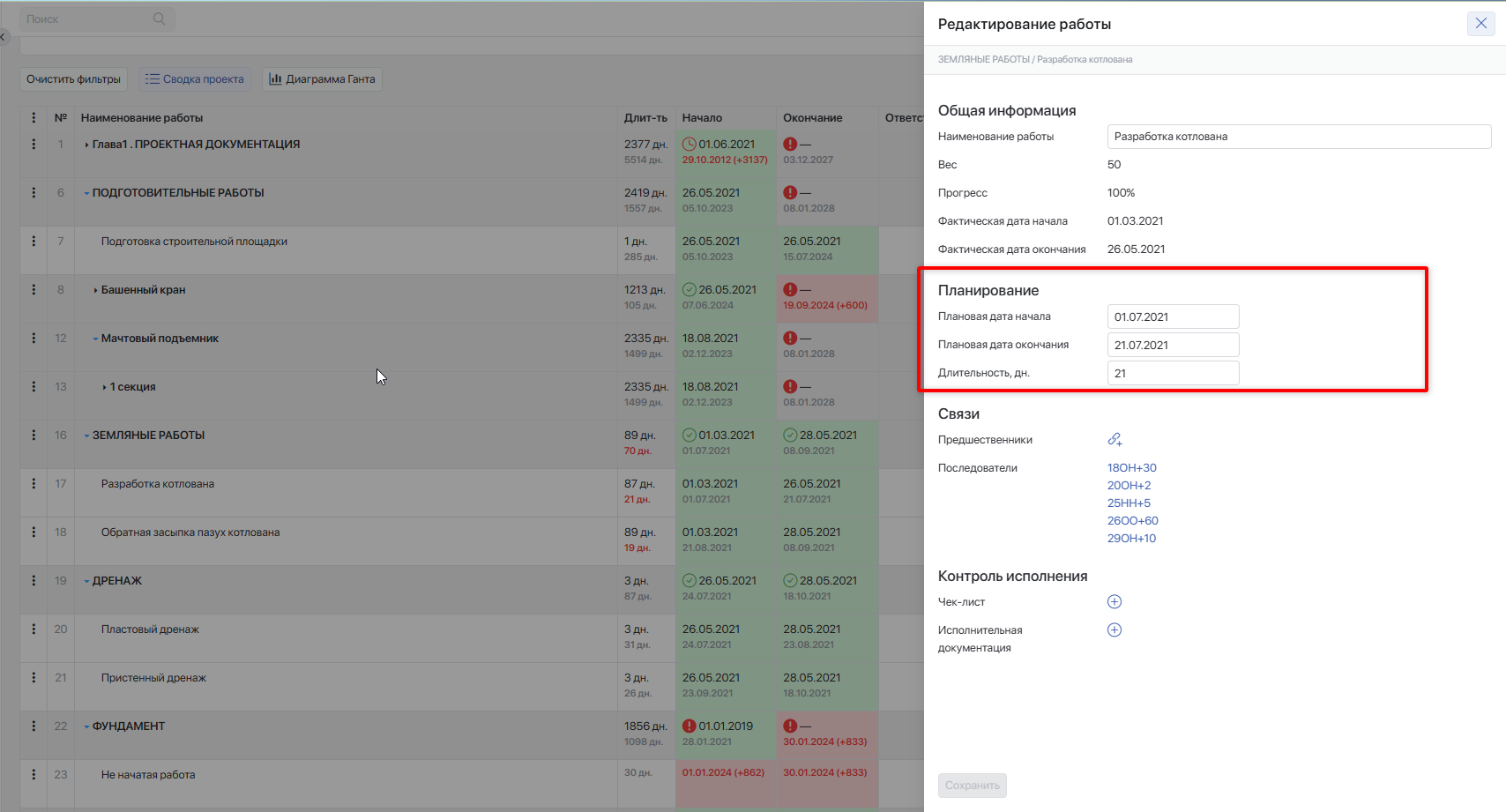

#Редактирование работы

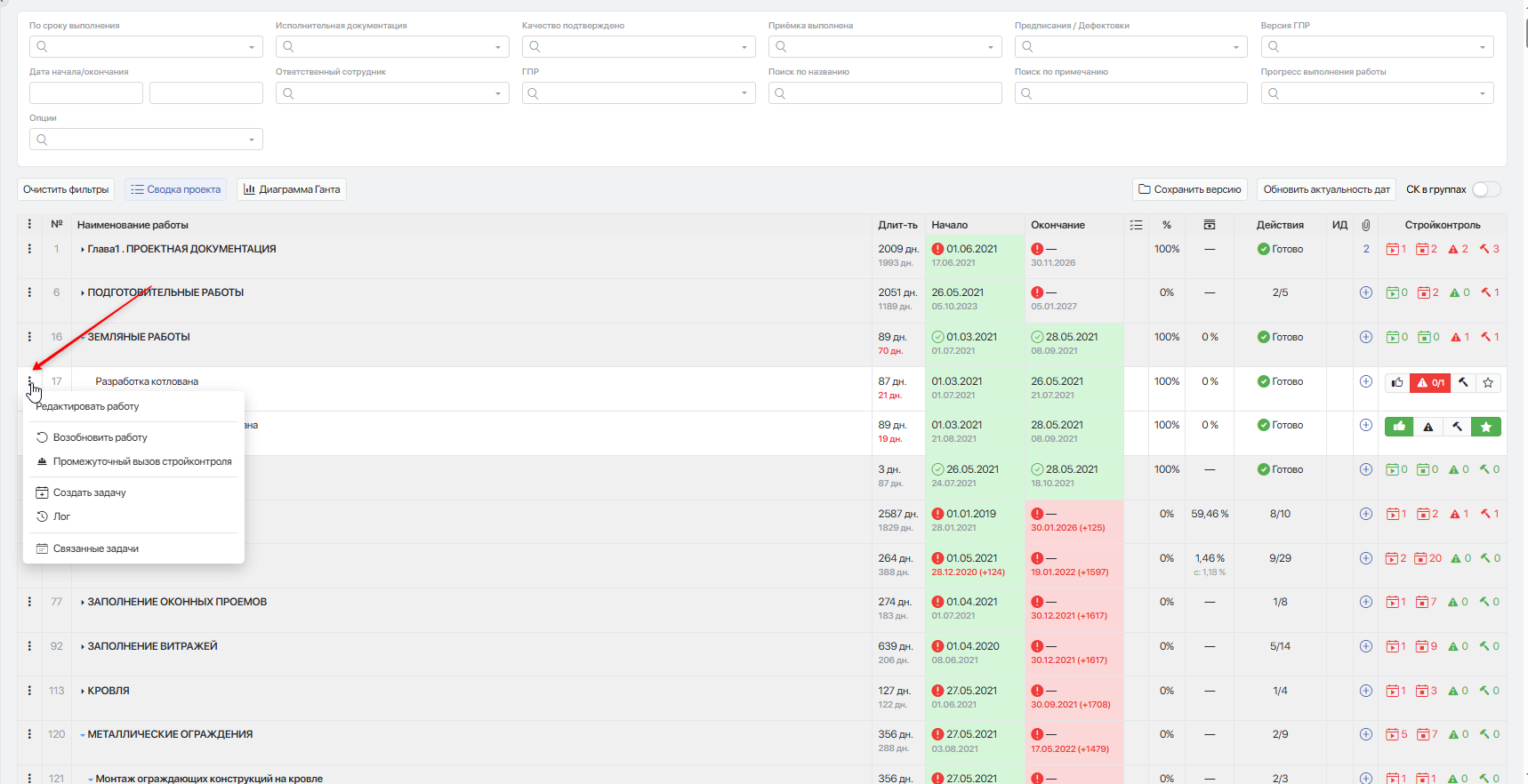

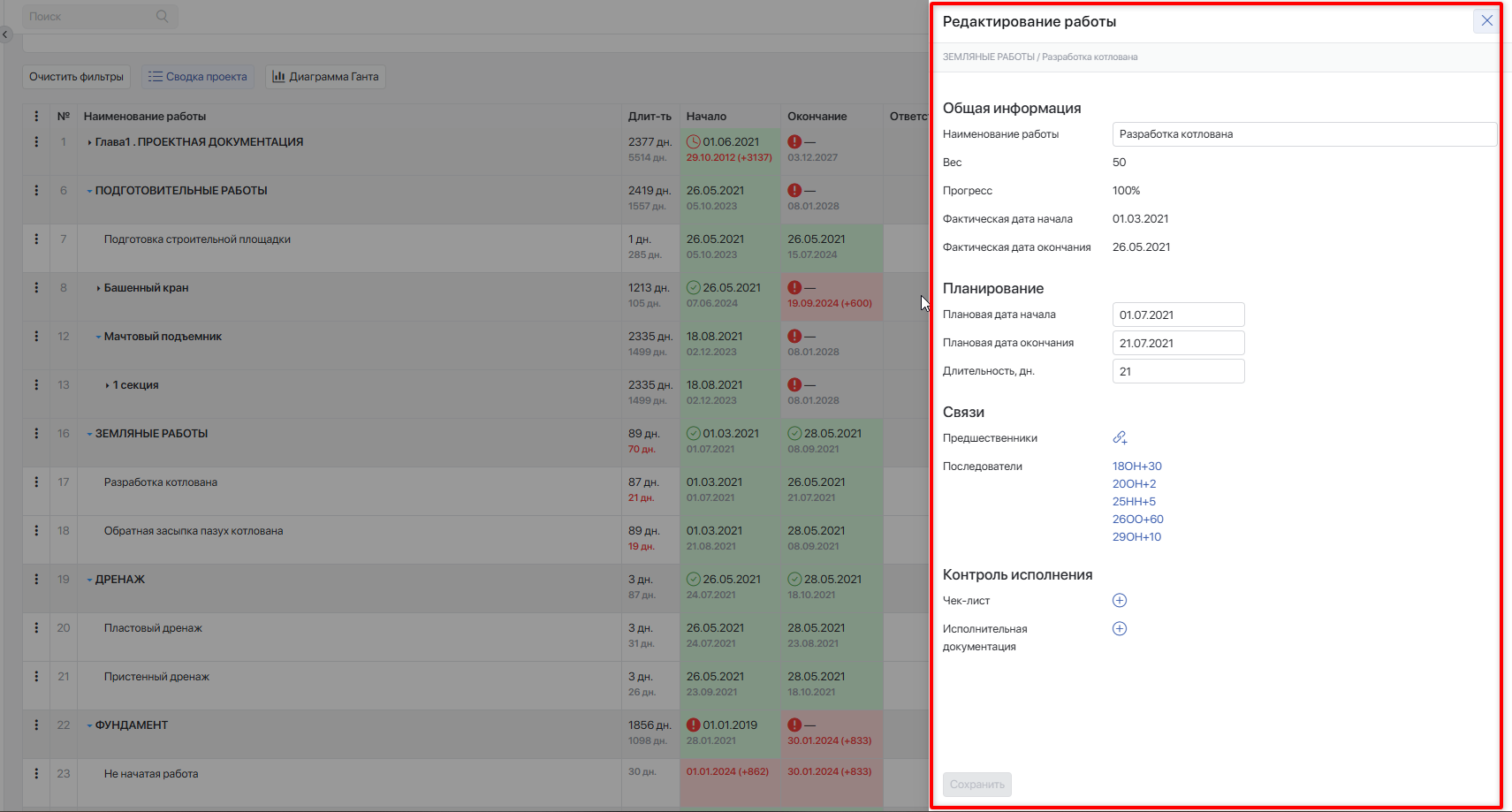

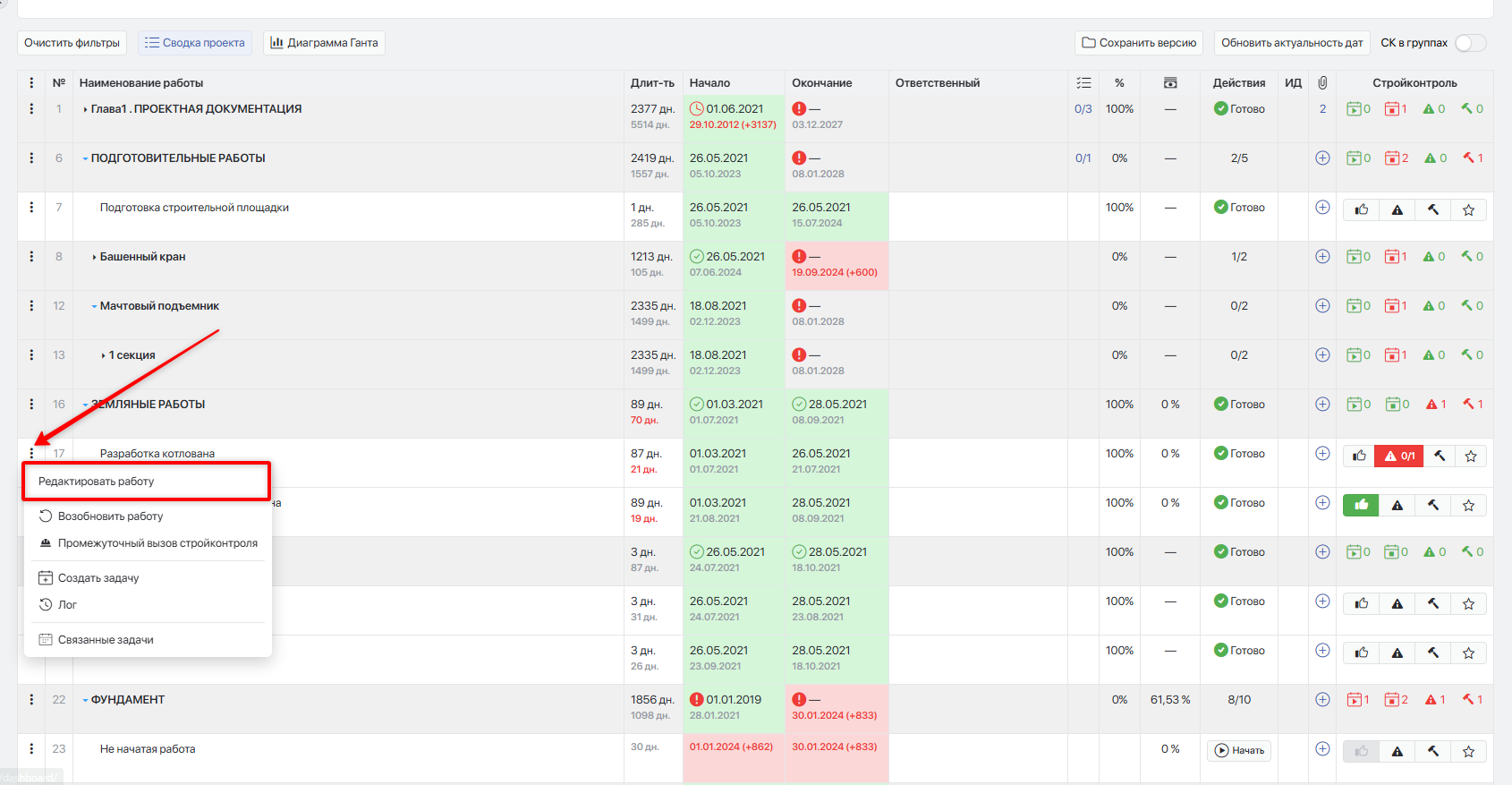

Слева от наименования работы нажмите на три точки и выберите пункт меню «Редактировать работу».

Справа откроется выдвижная панель Редактирование работы.

Редактирование данных через эту панель доступно пользователям, указанным в параметрах проекта в настройке «Ответственные за редактирование ГПР». Сохранение изменений происходит при нажатии на кнопку Сохранить в левом нижнем углу панели.

Информация в панели разделена на несколько блоков:

  • Общая информация;
  • Планирование;
  • Связи;
  • Контроль исполнения.

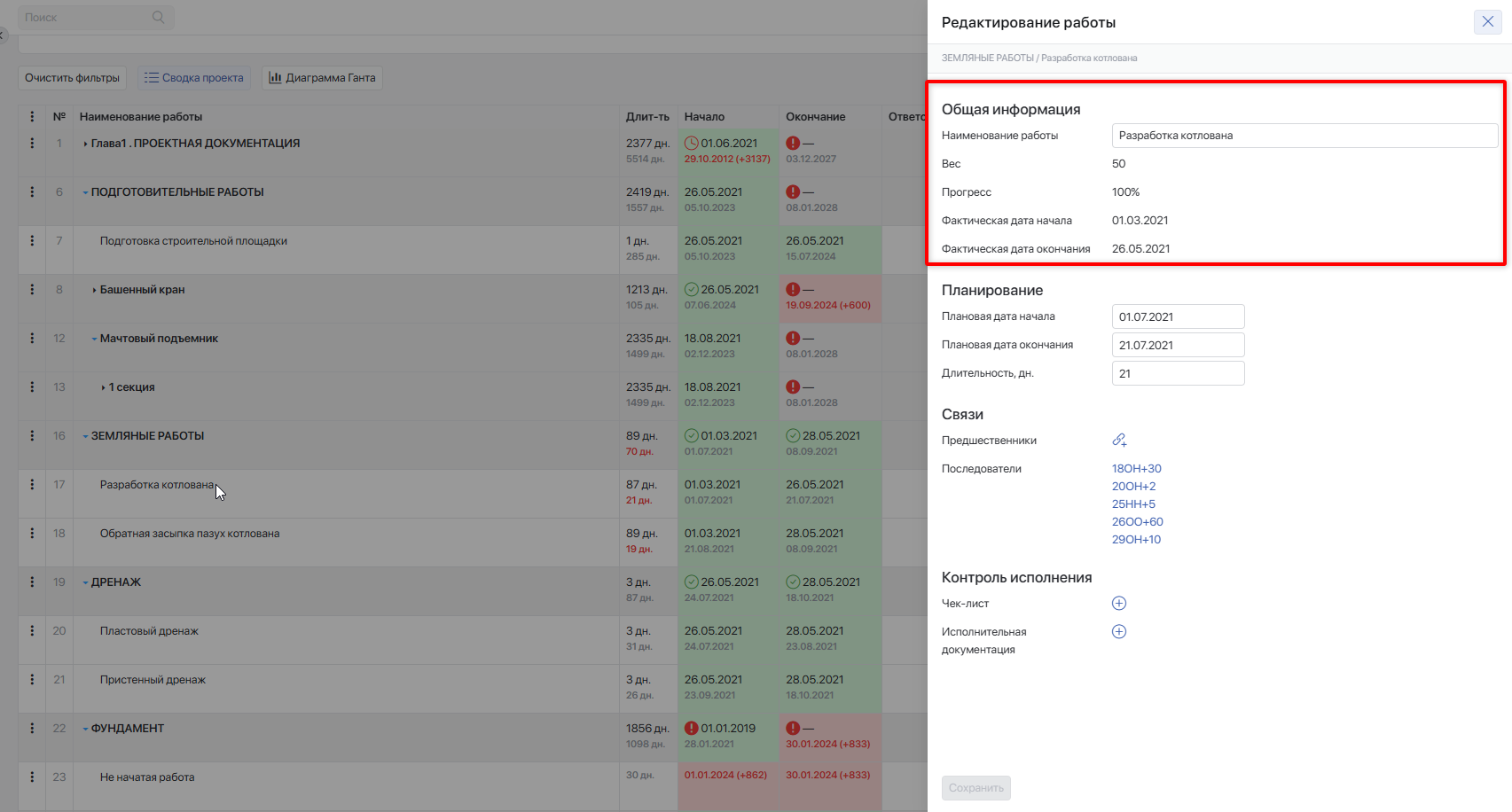

#Блок «Общая информация»

В блоке «Общая информация» представлены следующие данные:

  • «Наименование работы» — редактируемое поле;
  • «Вес» — информационное поле, отображается значение, заданное в редакторе графика;
  • «Прогресс» — информационное поле, отображается значение, заданное в графике;
  • «Фактическая дата начала» — информационное поле, отображается значение, заданное в графике; если дата не указана, выводится прочерк;
  • «Фактическая дата окончания» — информационное поле, отображается значение, заданное в графике; если дата не указана, выводится прочерк.

#Блок «Планирование»

В блоке «Планирование» представлены следующие поля:

  • «Плановая дата начала» — редактируемое поле, доступно только для работ;
  • «Плановая дата окончания» — редактируемое поле, доступно только для работ;
  • «Длительность» — редактируемое поле, доступно только для работ.

#Блок «Связи»

В блоке «Связи» представлены следующие поля:

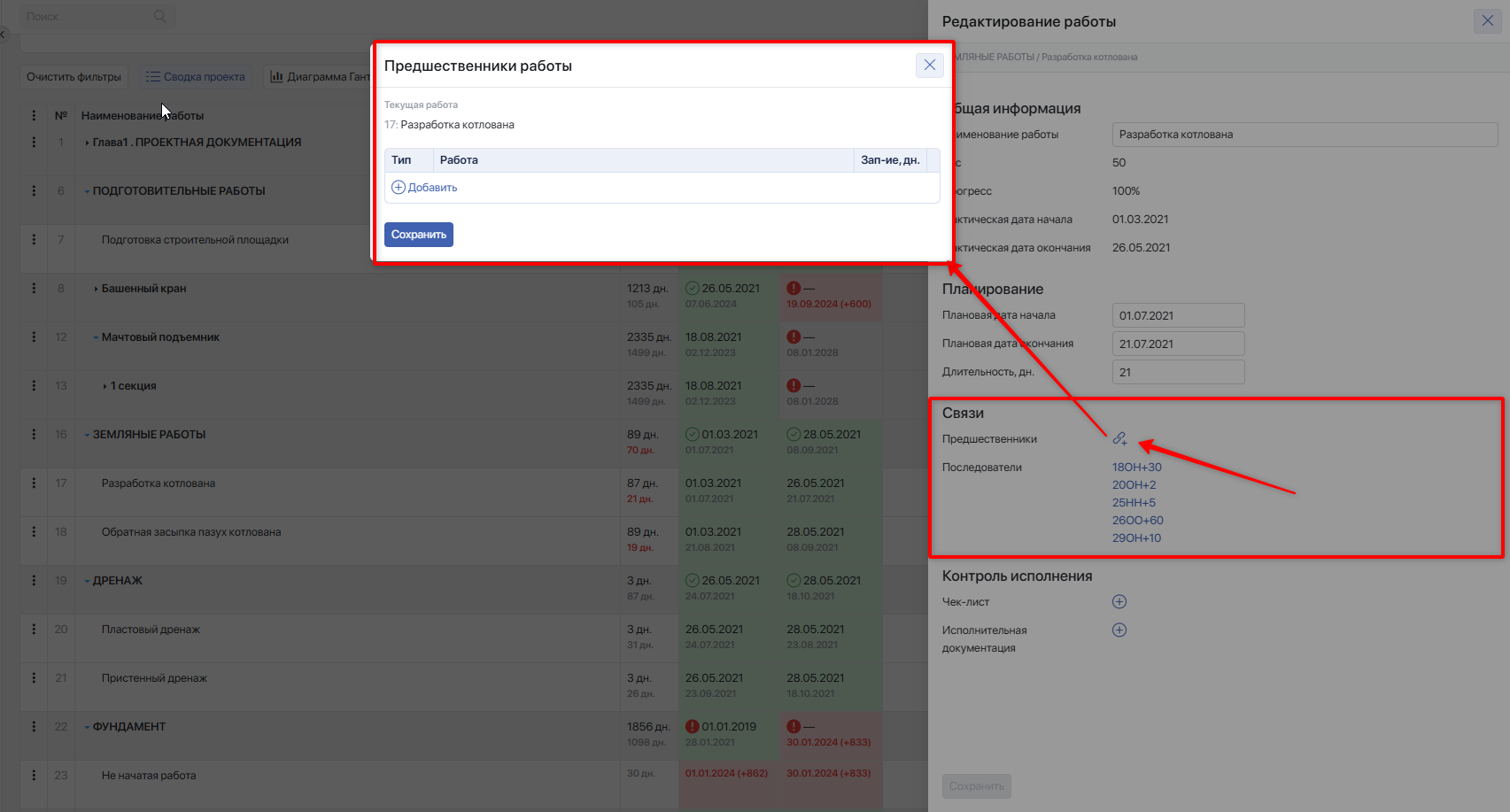

  • «Предшественники» — редактирование поля доступно только для работ. Для групп работ редактирование связей недоступно, в поле отображается прочерк ().
    • если у работы нет связей, в поле отображается иконка добавления, аналогичная редактору графика;
    • если у работы есть связи, в поле отображается список предшественников, расположенных друг под другом, в формате, аналогичном редактору графика.
  • «Последователи» — отображается список последователей, аналогичный колонке «Посл» в редакторе графика.
    По клику на связь график прокручивается к соответствующему последователю.

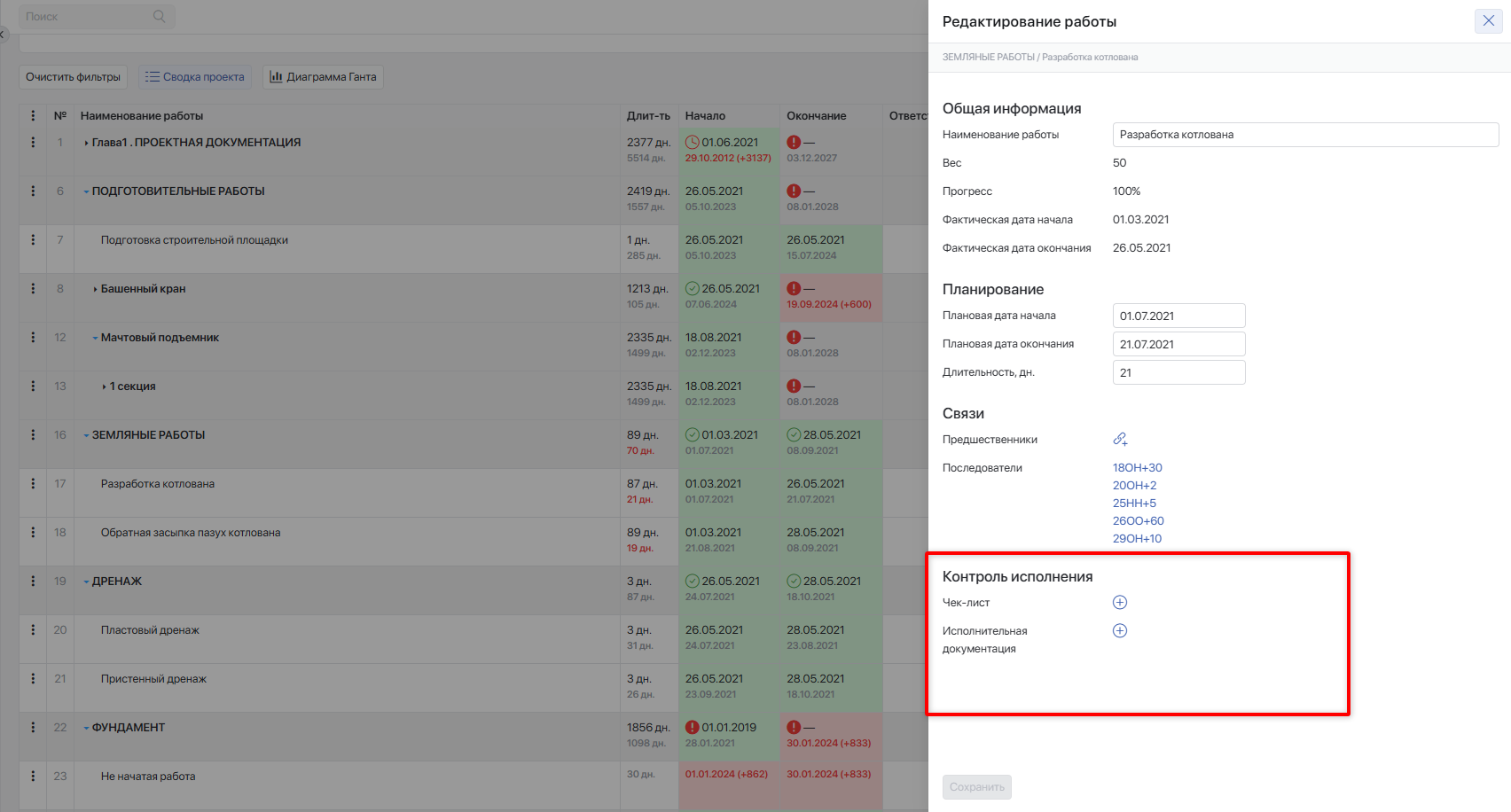

#Блок «Контроль исполнения»

В блоке «Контроль исполнения» представлены следующие поля:

  • «Чек-лист» — редактирование поля доступно для работ и групп работ.
    • если у работы или группы работ чек-лист не задан, в поле отображается иконка добавления; при клике открывается окно «Редактировать чек-лист», в котором можно добавить чек-листы;
    • если у работы или группы работ чек-лист задан, в поле отображается количество добавленных пунктов, аналогично редактору графика.
  • «Исполнительная документация» — редактирование поля доступно только для работ. Для групп работ формирование исполнительной документации недоступно, в поле отображается прочерк ().
    • если у работы документация не задана, в поле отображается иконка добавления, аналогичная редактору графика; при клике открывается окно «Документация», в котором можно добавить документацию;
    • если у работы документация задана, в поле отображается количество добавленных пунктов, аналогично редактору графика.
